20 отчётов застройщика: январь 2025 – август 2026

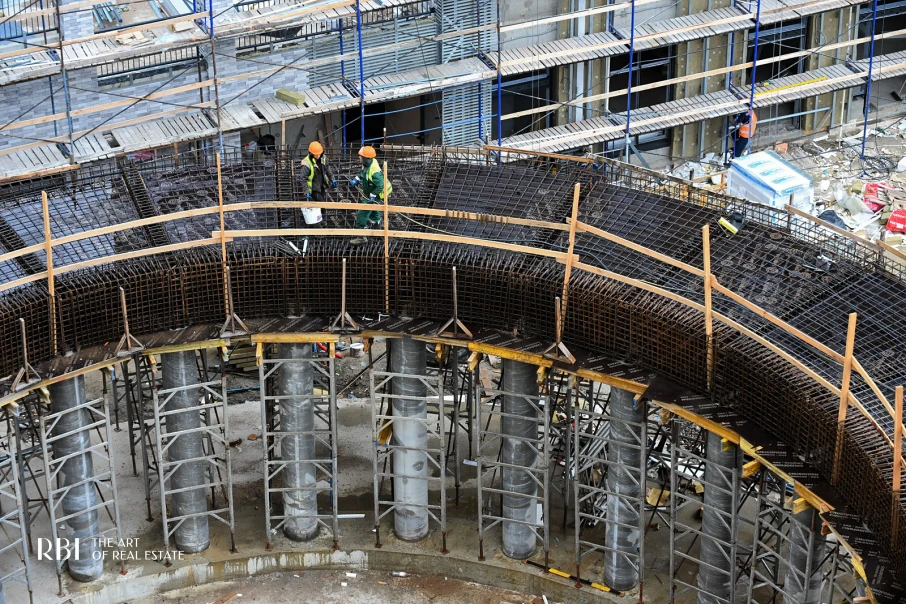

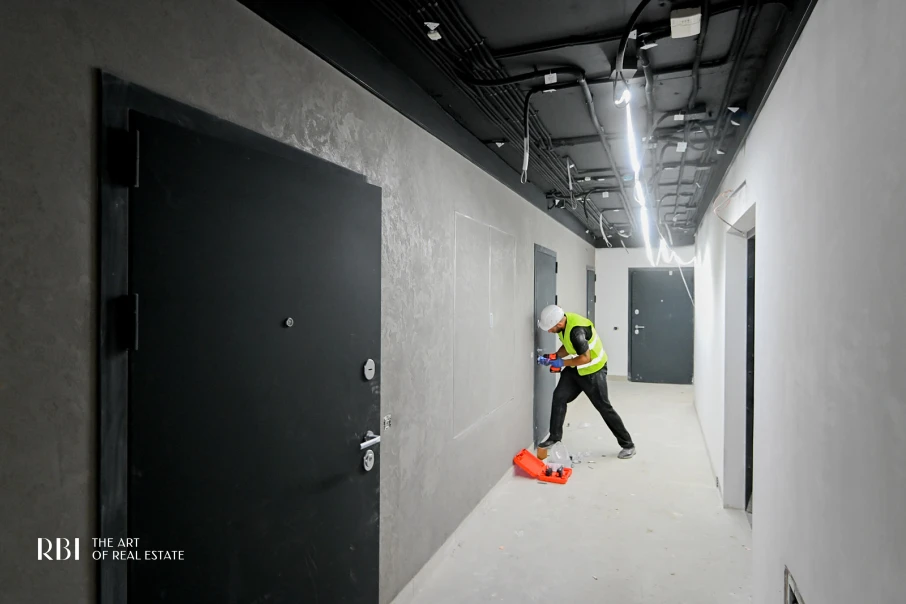

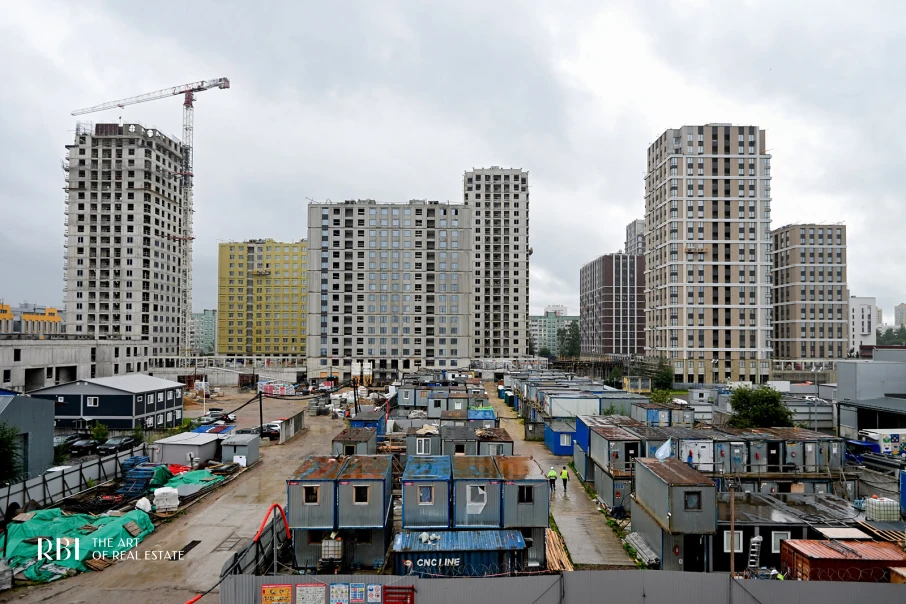

Август 2026последний отчёт

В первой очереди начато благоустройство

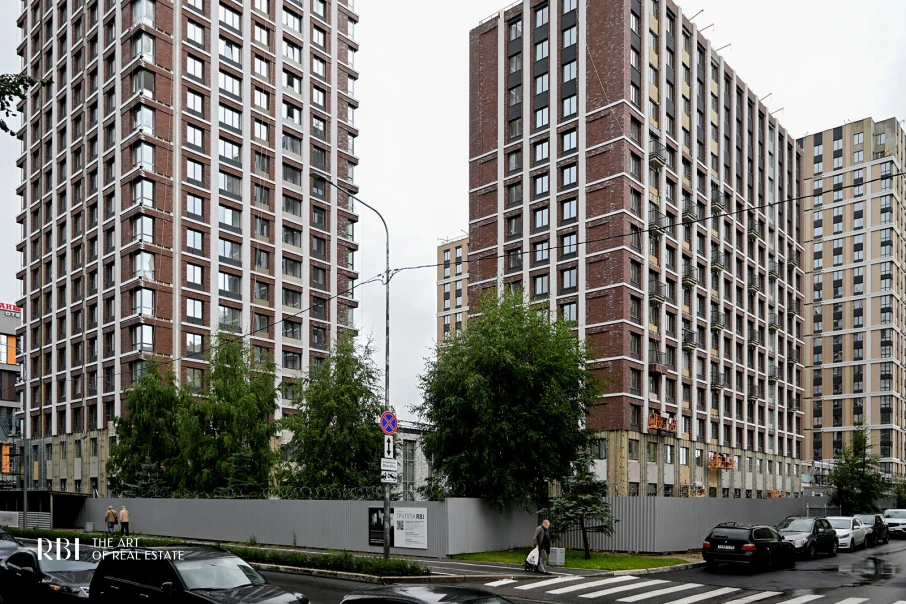

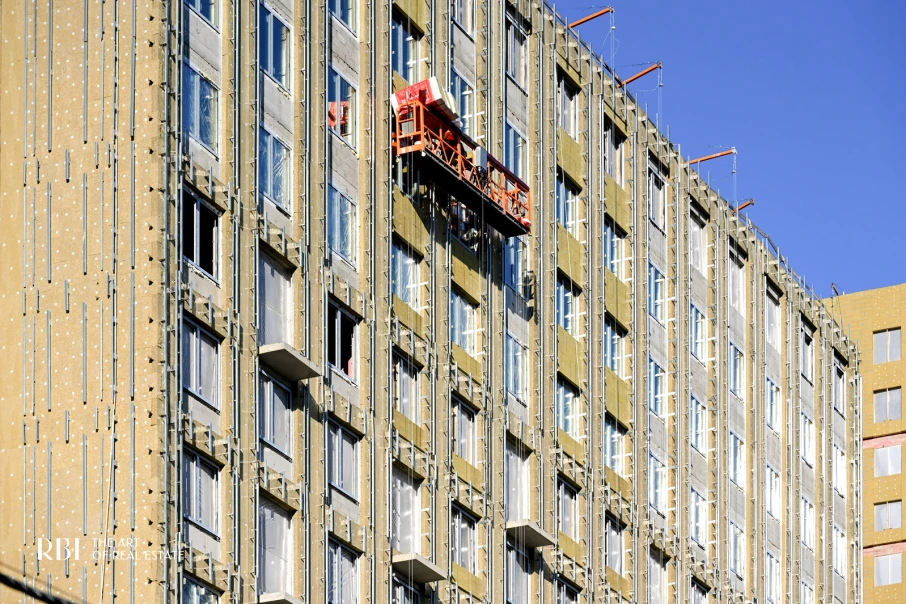

В первой очереди доделывают фасады и витражи, ставят лифты, отделывают квартиры и общие зоны, начали благоустройство двора. Во второй очереди корпуса 5, 6 и 7 закончены по монолиту, там идут кровля и окна. Корпус 8 возводит последний, 23-й этаж, в августе начали утеплять его фасад. Наземный паркинг на пятом этаже, у детского сада кровля и инженерные сети.

Жилой комплекс «Струны»: стройка, август 2026, фото застройщика Жилой комплекс «Струны»: стройка, август 2026, фото застройщика Жилой комплекс «Струны»: стройка, август 2026, фото застройщика Жилой комплекс «Струны»: стройка, август 2026, фото застройщика

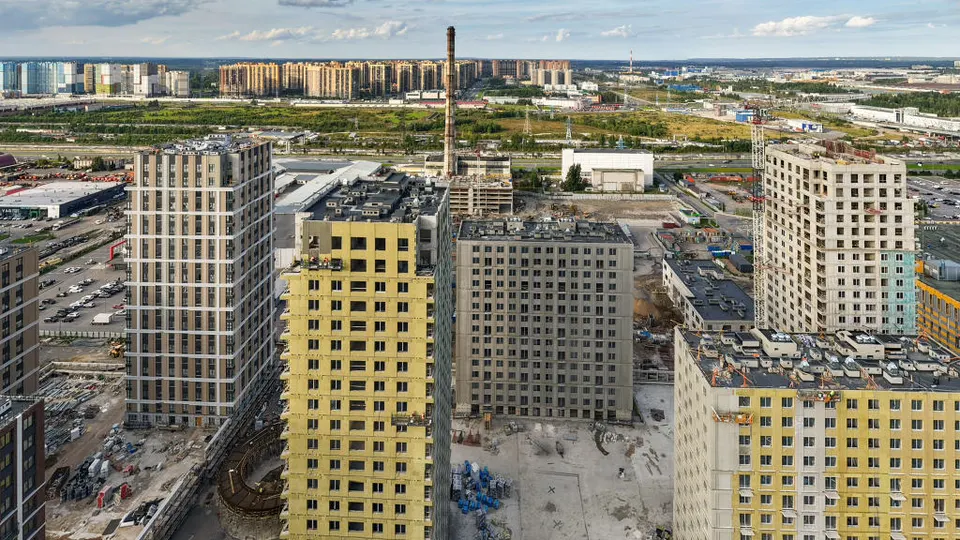

Площадка с высоты, август 2026. Съёмка застройщика. Панораму можно вращать мышью или пальцем.

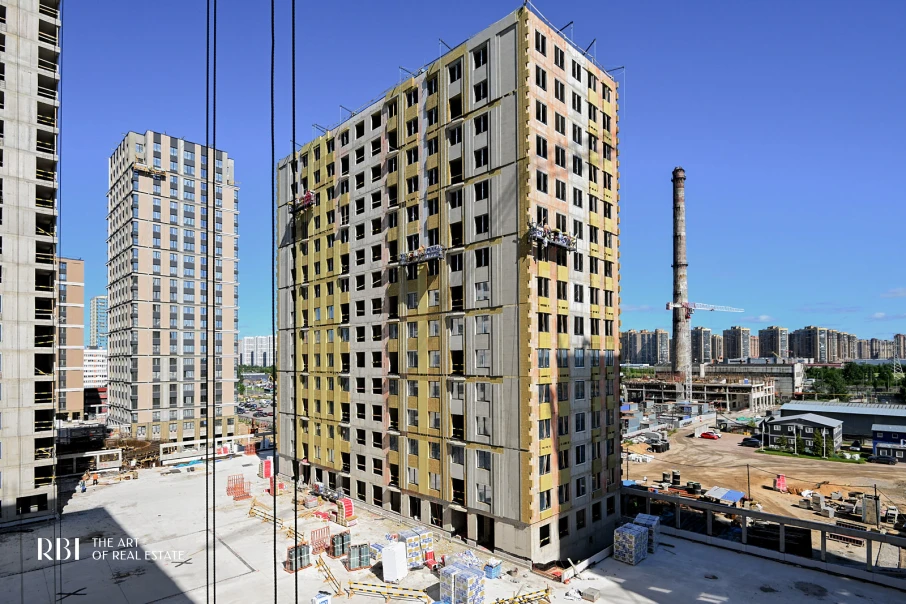

  1. Июль 2026

    Общие зоны первой очереди на 90 %

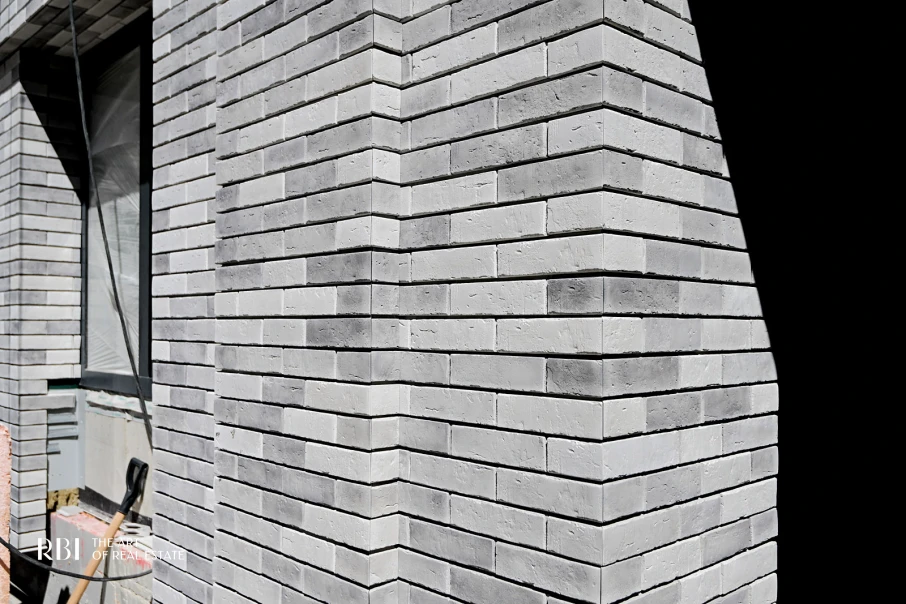

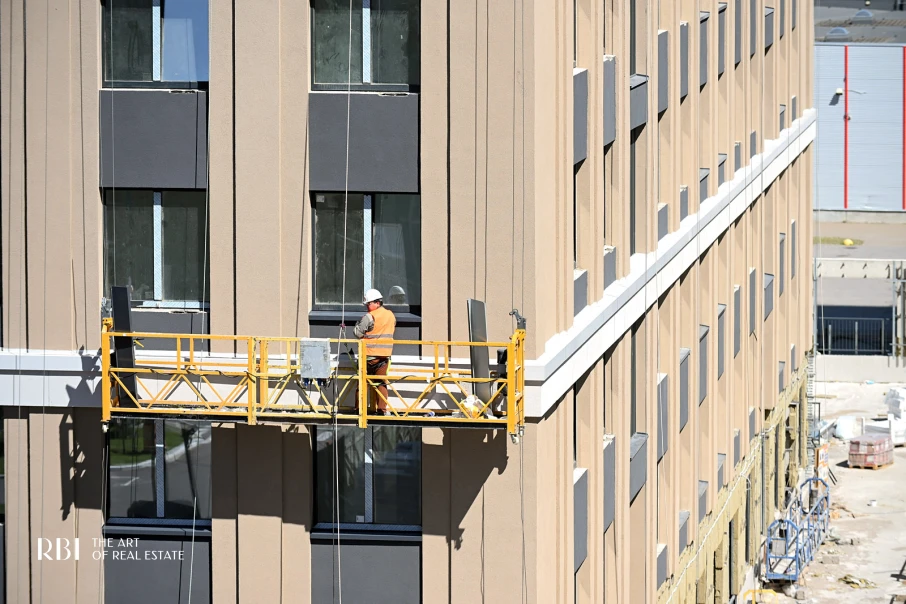

    Фасады первой очереди готовы на 70-95 %, витражи на 35 %, общие зоны на 90-95 %, лифты, двери и наружные сети на 80-90 %. Кровля паркинга закончена. Во второй очереди монолит корпуса 8 готов на 85 %, кладка на 65 %, в корпусах 5-7 кладка и кровля почти закончены. Детский сад по монолиту готов на 99 %, наземный паркинг на 30 %.

    Жилой комплекс «Струны»: стройка, июль 2026, фото застройщика Жилой комплекс «Струны»: стройка, июль 2026, фото застройщика Жилой комплекс «Струны»: стройка, июль 2026, фото застройщика Жилой комплекс «Струны»: стройка, июль 2026, фото застройщика
  2. Июнь 2026

    Корпус 8 на восемнадцатом этаже

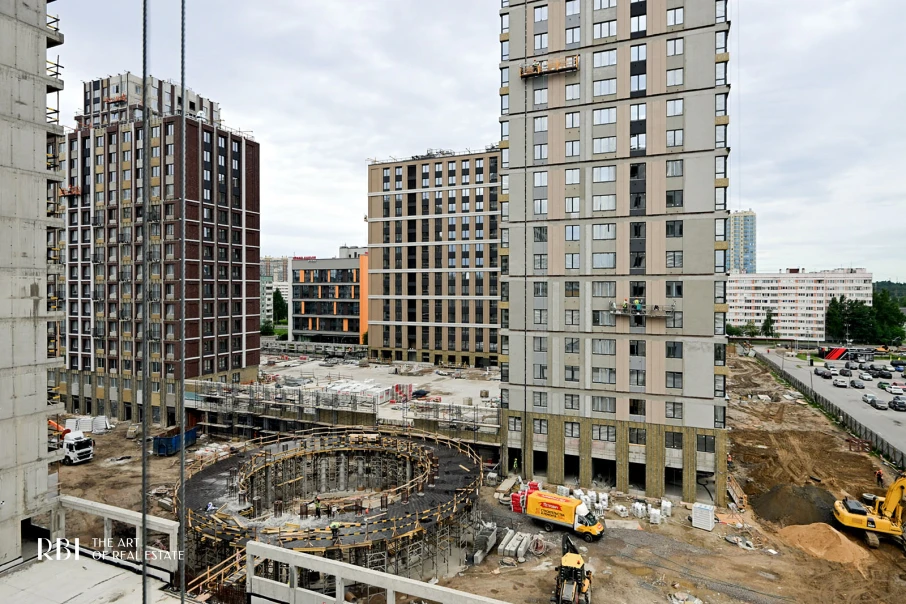

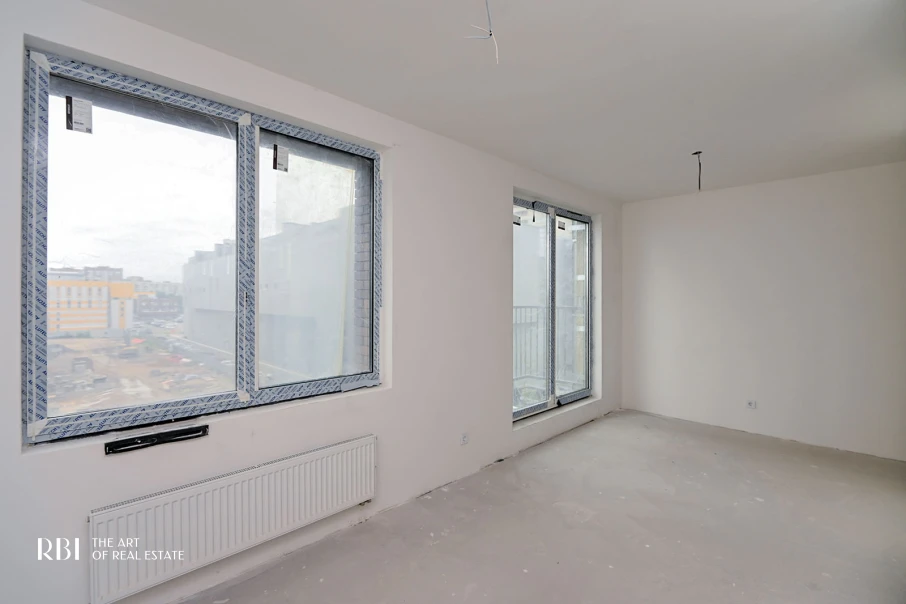

    В первой очереди идут фасады и витражи, квартирные двери стоят, отделывают общие зоны, монтируют лифты. Во второй очереди корпус 8 поднялся до восемнадцатого этажа, в корпусах 5-7 прокладывают сантехнику и электрику, в корпусах 6 и 7 ставят окна и начинают утеплять фасады. Наземный паркинг возводит первый и второй этажи.

    Жилой комплекс «Струны»: стройка, июнь 2026, фото застройщика Жилой комплекс «Струны»: стройка, июнь 2026, фото застройщика Жилой комплекс «Струны»: стройка, июнь 2026, фото застройщика Жилой комплекс «Струны»: стройка, июнь 2026, фото застройщика

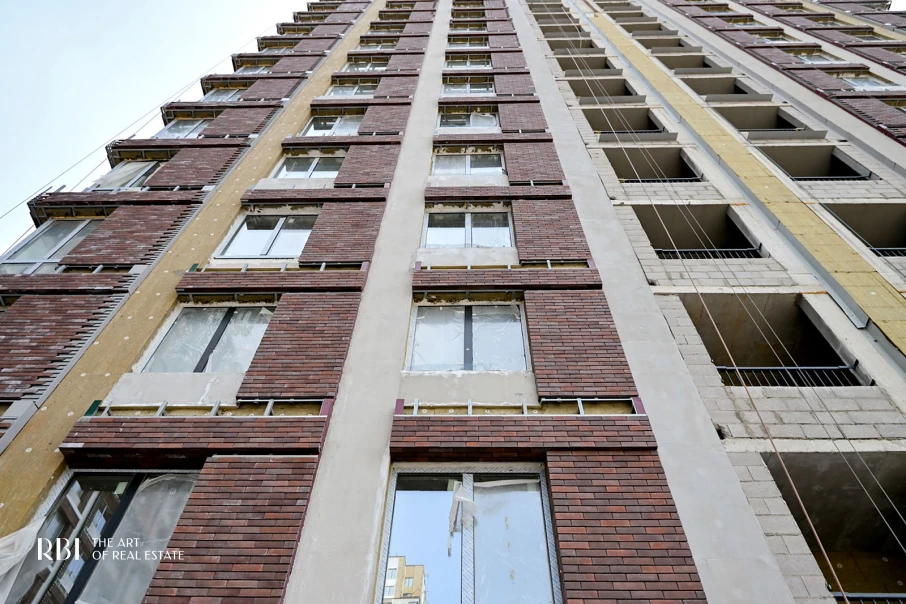

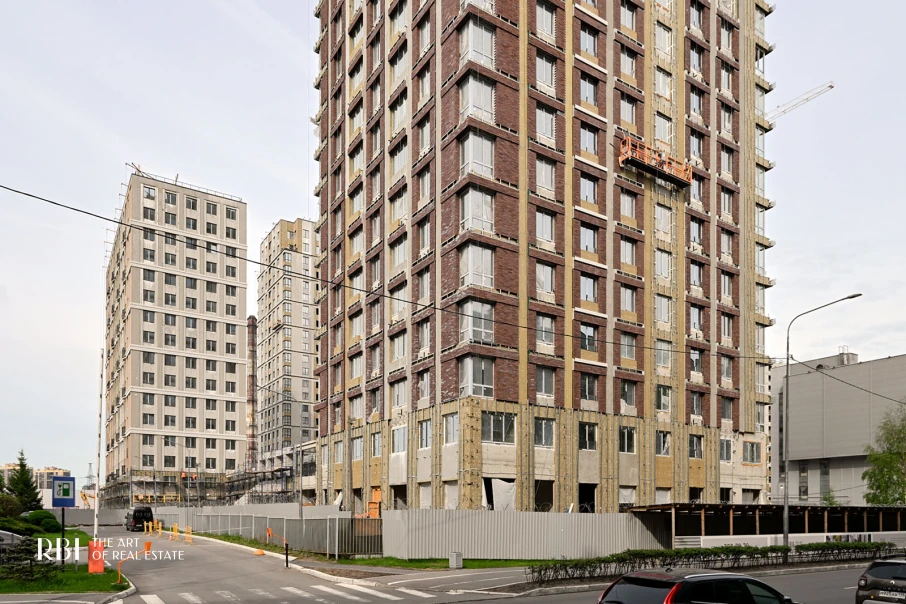

  3. Май 2026

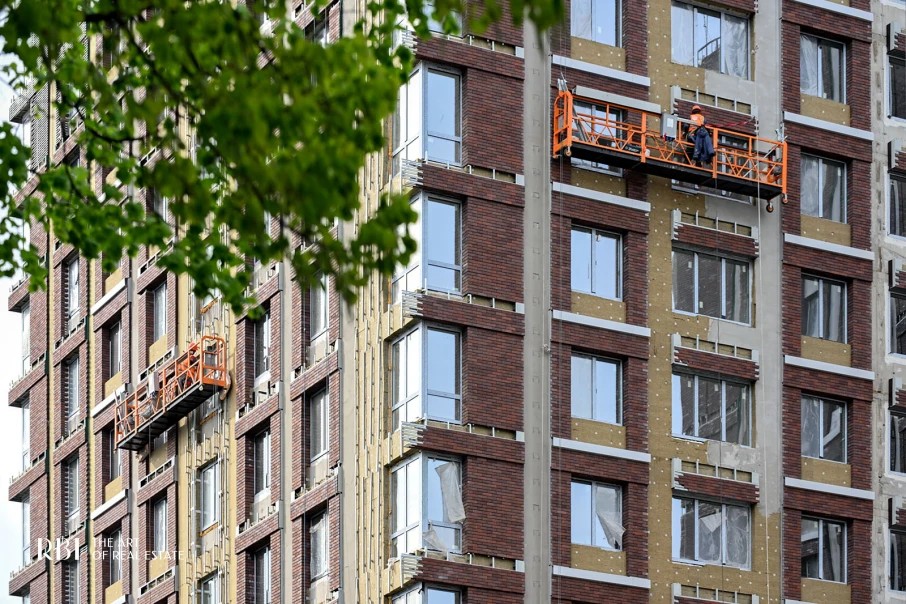

    Первая очередь под кровлей

    В первой очереди закончены кровля всех корпусов, кладка стен, отопление и электрокабели в квартирах, алюминиевые окна и квартирные двери. Продолжаются фасады, витражи и отделка общих зон. Во второй очереди корпус 8 на пятнадцатом этаже, в корпусе 6 начали ставить окна Alutech. Детский сад перешёл к кровле.

    Жилой комплекс «Струны»: стройка, май 2026, фото застройщика Жилой комплекс «Струны»: стройка, май 2026, фото застройщика Жилой комплекс «Струны»: стройка, май 2026, фото застройщика Жилой комплекс «Струны»: стройка, май 2026, фото застройщика

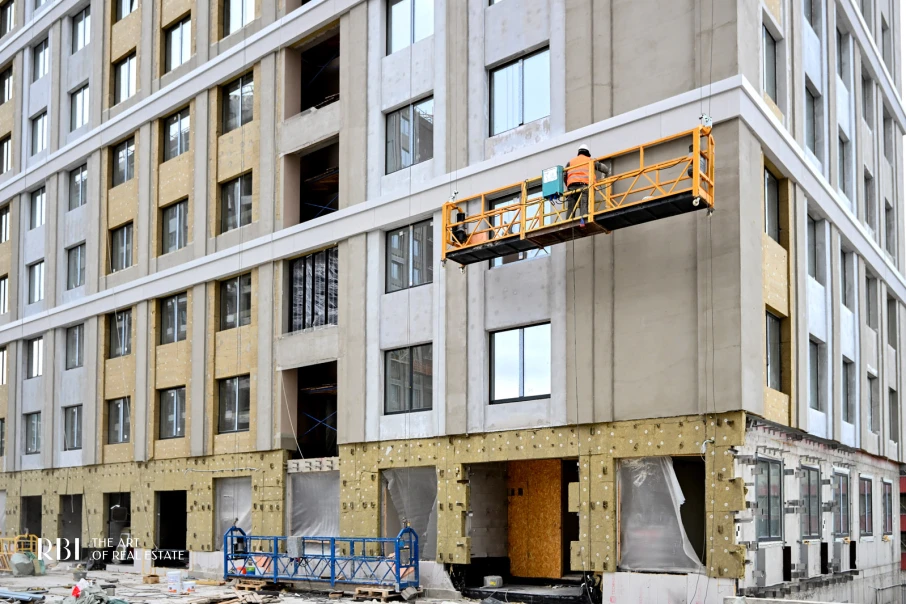

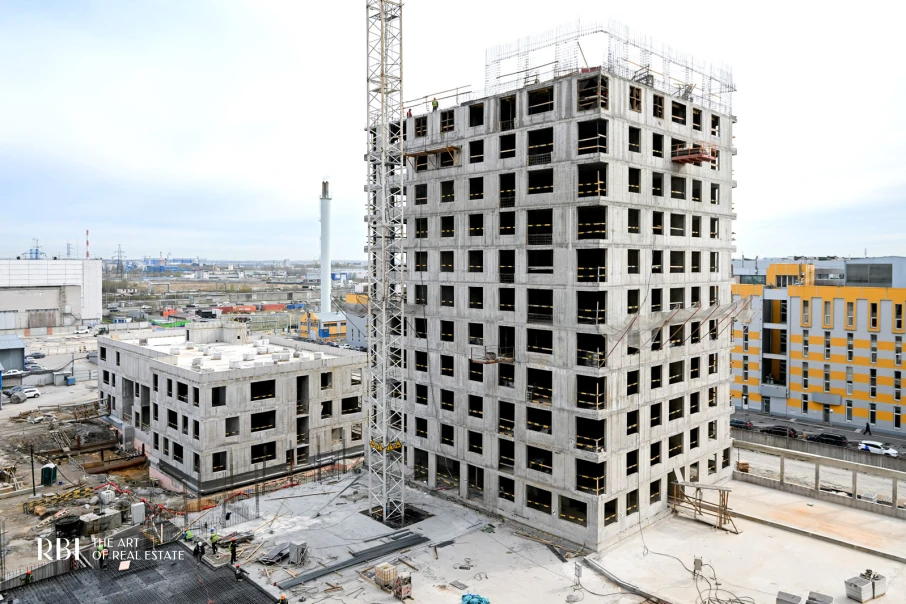

  4. Апрель 2026

    Корпус 8 на тринадцатом этаже

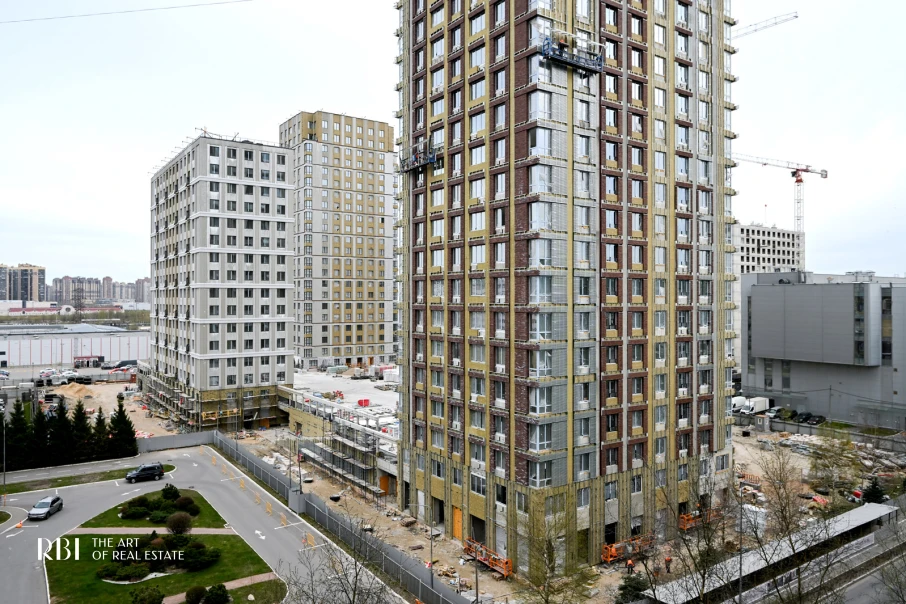

    В первой очереди штукатурят и облицовывают фасады кирпичом, прокладывают электрику, ставят квартирные двери и лифты, кладут керамогранит в общих зонах. Во второй очереди корпус 8 на тринадцатом этаже, во всех корпусах идёт кладка, начата кровля паркинга. Наземный паркинг начал стены первого этажа.

    Жилой комплекс «Струны»: стройка, апрель 2026, фото застройщика Жилой комплекс «Струны»: стройка, апрель 2026, фото застройщика Жилой комплекс «Струны»: стройка, апрель 2026, фото застройщика Жилой комплекс «Струны»: стройка, апрель 2026, фото застройщика
  5. Март 2026

    Корпус 8 на десятом этаже

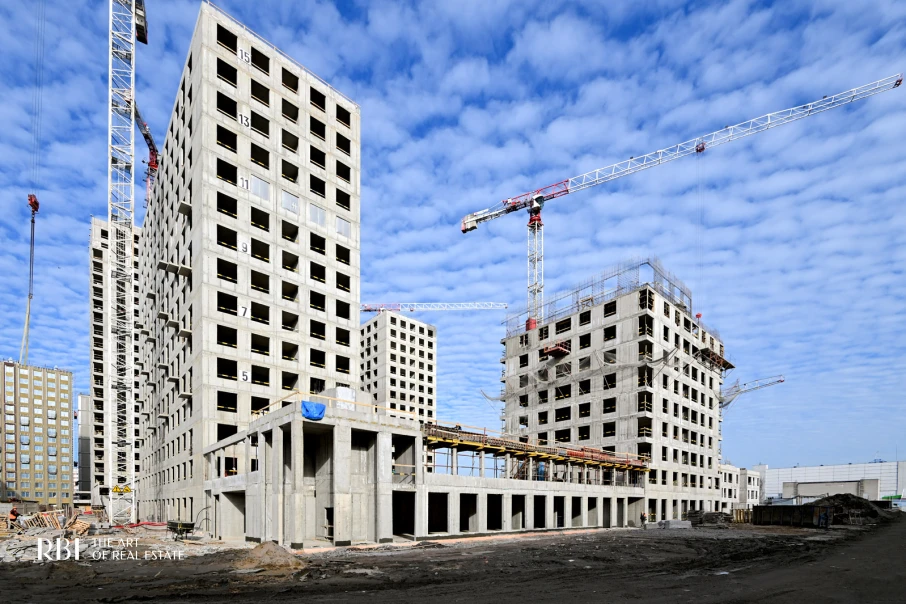

    В первой очереди продолжаются фасады, электрика и отделка, в общих зонах начали класть керамогранит. Во второй очереди корпус 8 на десятом этаже и начал кладку стен, в остальных корпусах кладка почти закончена. Детский сад перешёл к кладке. У наземного паркинга готовы сваи и котлован.

    Жилой комплекс «Струны»: стройка, март 2026, фото застройщика Жилой комплекс «Струны»: стройка, март 2026, фото застройщика Жилой комплекс «Струны»: стройка, март 2026, фото застройщика Жилой комплекс «Струны»: стройка, март 2026, фото застройщика

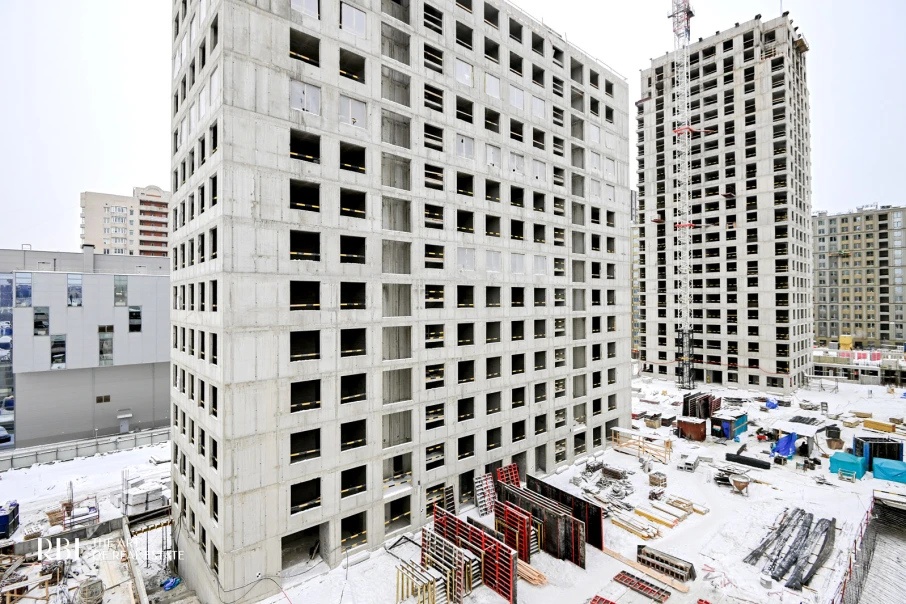

  6. Февраль 2026

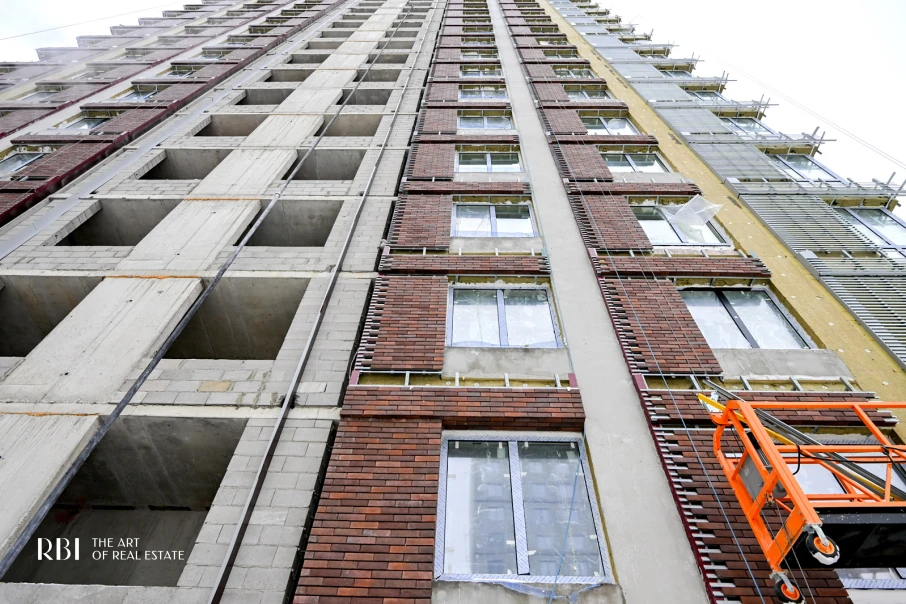

    Стяжка в квартирах готова

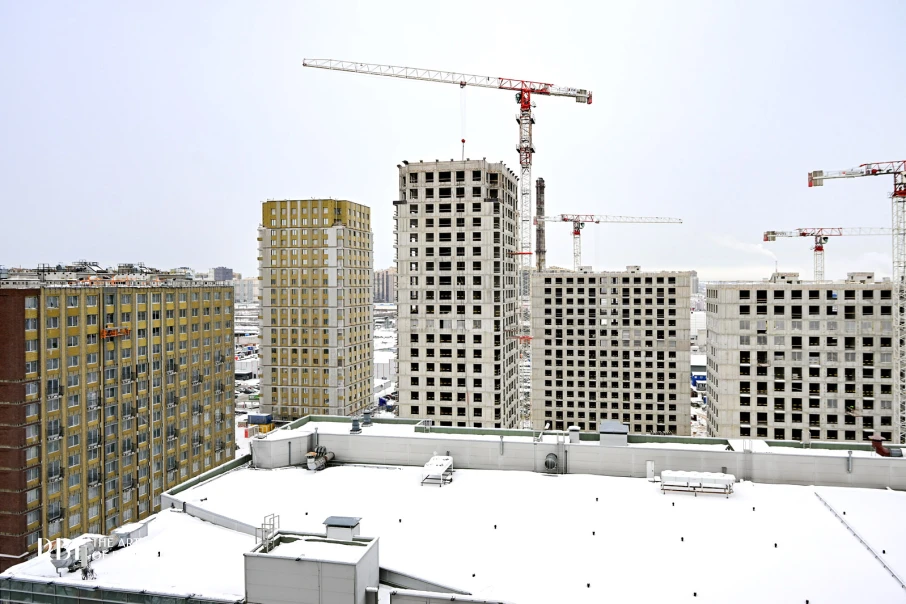

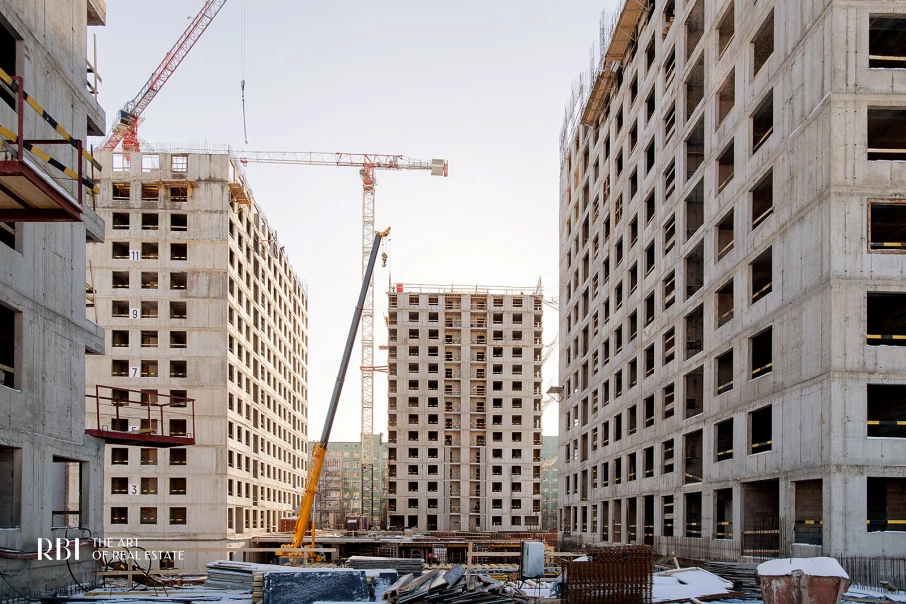

    В первой очереди закончили стяжку полов в квартирах, на фасаде начали монтаж декоративных элементов, продолжают окна и квартирные двери. Во второй очереди корпус 8 на шестом–седьмом этаже, кладка в корпусе 5 дошла до пятнадцатого этажа. Детский сад на третьем этаже, сваи под наземный паркинг закончены.

    Жилой комплекс «Струны»: стройка, февраль 2026, фото застройщика Жилой комплекс «Струны»: стройка, февраль 2026, фото застройщика Жилой комплекс «Струны»: стройка, февраль 2026, фото застройщика Жилой комплекс «Струны»: стройка, февраль 2026, фото застройщика

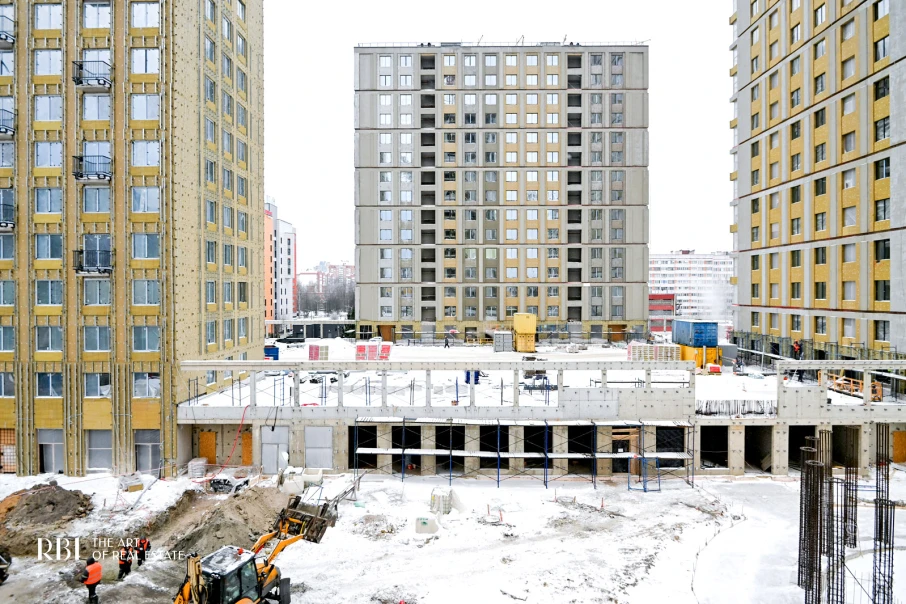

  7. Январь 2026

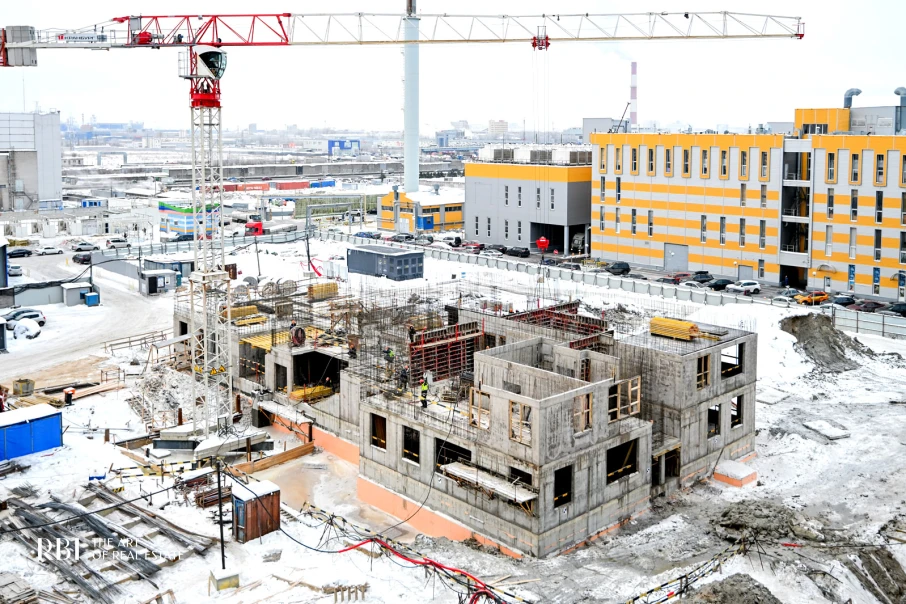

    Корпус 5 на последнем этаже

    Во второй очереди корпус 5 возводит последний, 23-й этаж, корпуса 6 и 7 закончили монолит кровли, корпус 8 на четвёртом–пятом этаже. В первой очереди начали ставить квартирные двери и лифтовые кабины, продолжают окна и отделку. Детский сад на втором этаже, под наземный паркинг начали сваи.

    Жилой комплекс «Струны»: стройка, январь 2026, фото застройщика Жилой комплекс «Струны»: стройка, январь 2026, фото застройщика Жилой комплекс «Струны»: стройка, январь 2026, фото застройщика Жилой комплекс «Струны»: стройка, январь 2026, фото застройщика

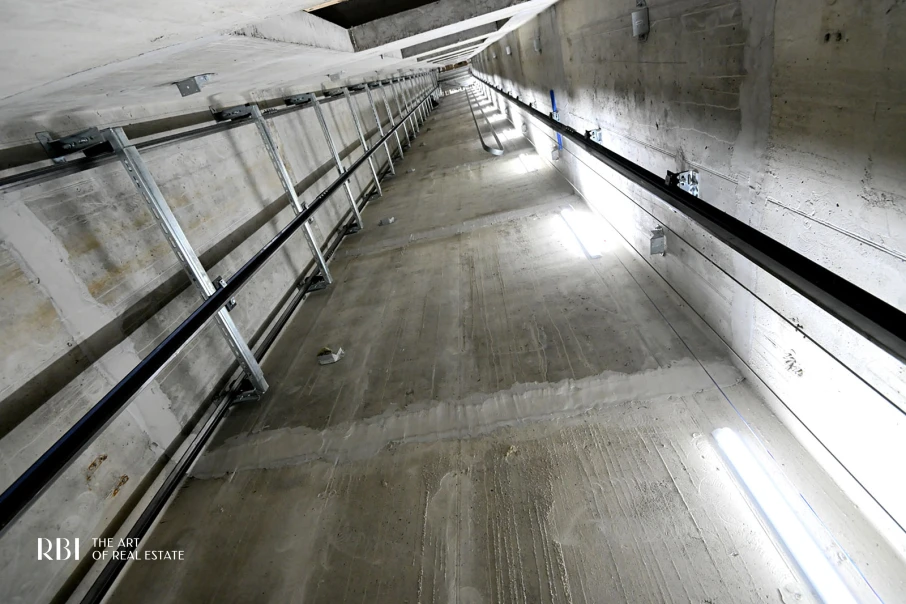

  8. Декабрь 2025

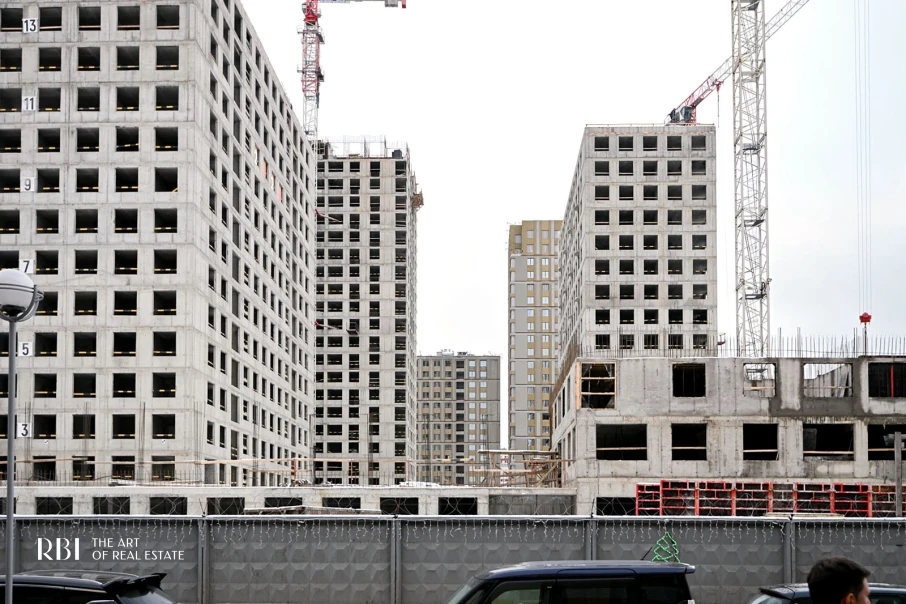

    Корпуса 6 и 7: все этажи готовы

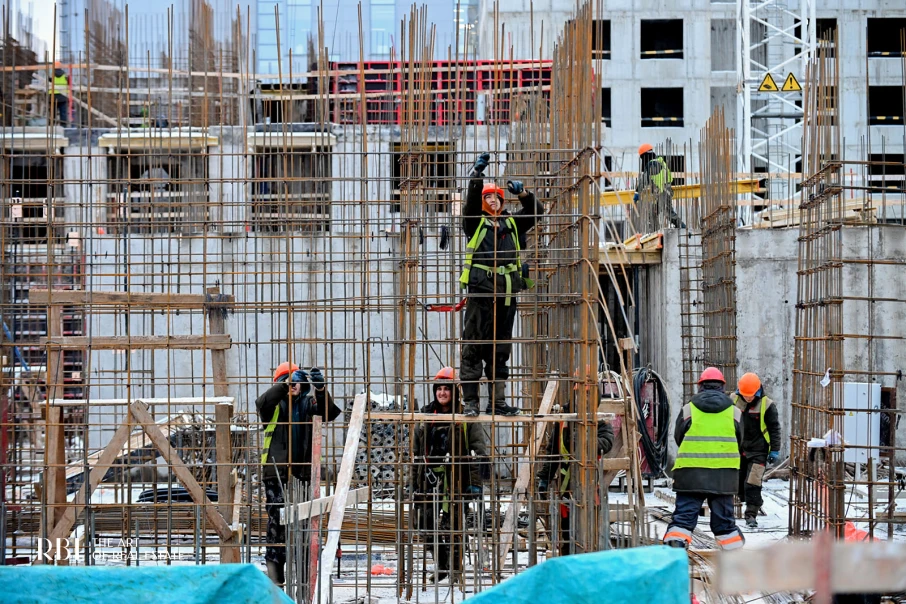

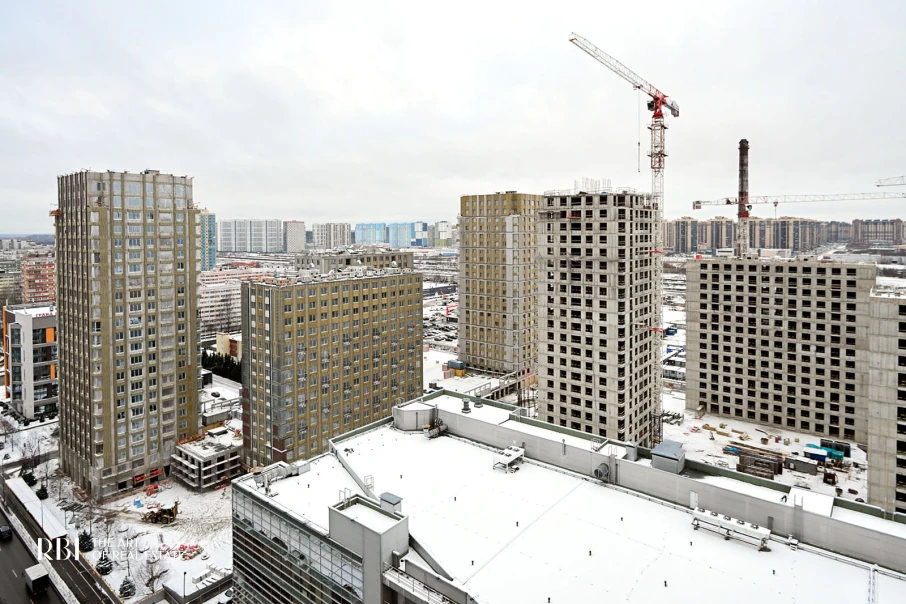

    Во второй очереди корпуса 6 и 7 закончили все этажи и возводят конструкции кровли, корпус 5 на двадцать втором этаже, корпус 8 на третьем. В первой очереди на балконах корпусов 2 и 3 поставили ограждения, продолжаются фасады, стяжка и окна. Начали мост-рампу между стилобатами двух очередей и шпунт под наземный паркинг.

    Жилой комплекс «Струны»: стройка, декабрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, декабрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, декабрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, декабрь 2025, фото застройщика

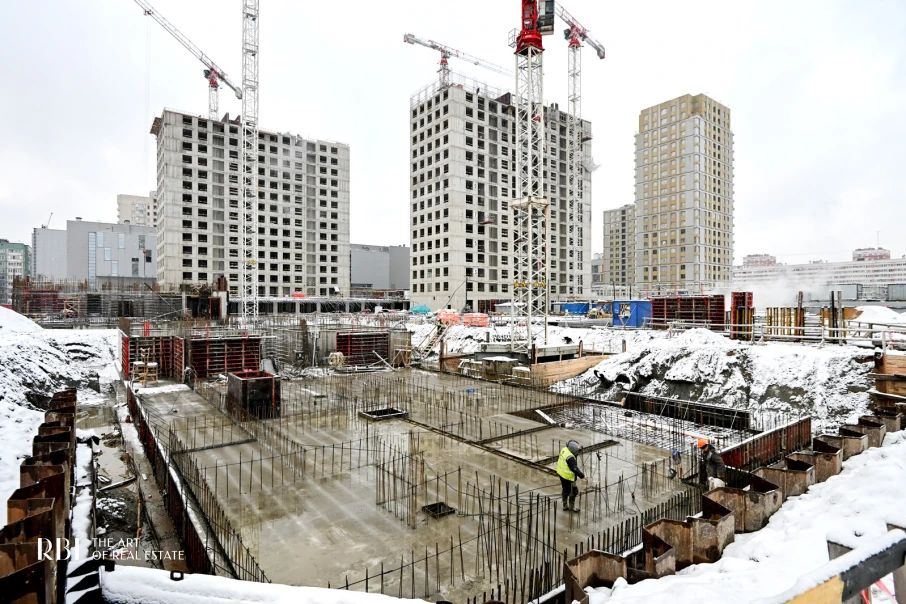

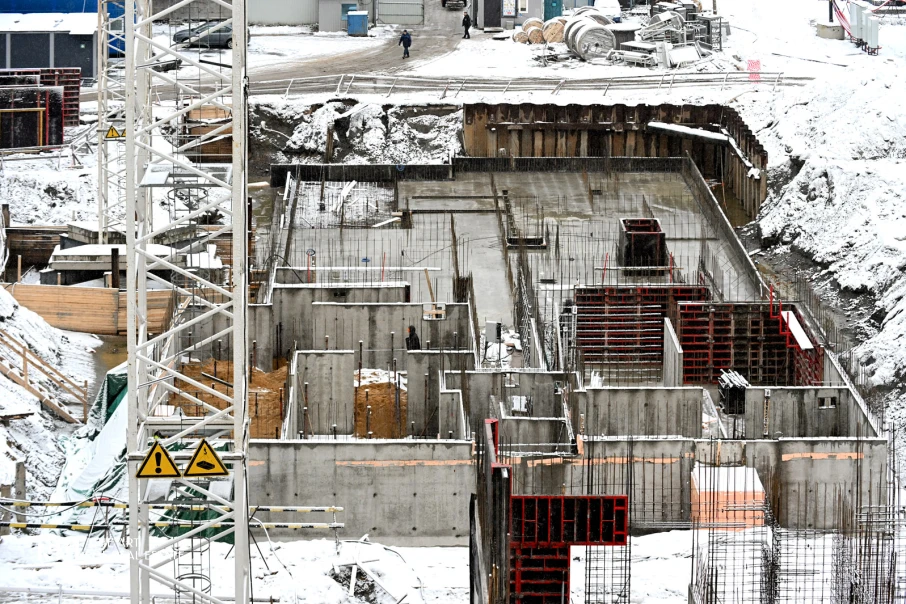

  9. Ноябрь 2025

    Корпус 8 начал первый этаж

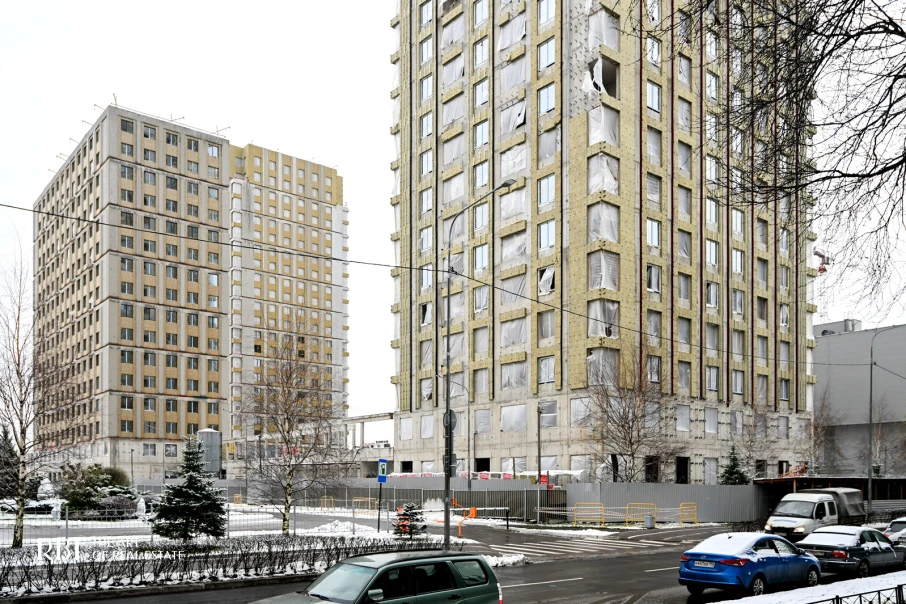

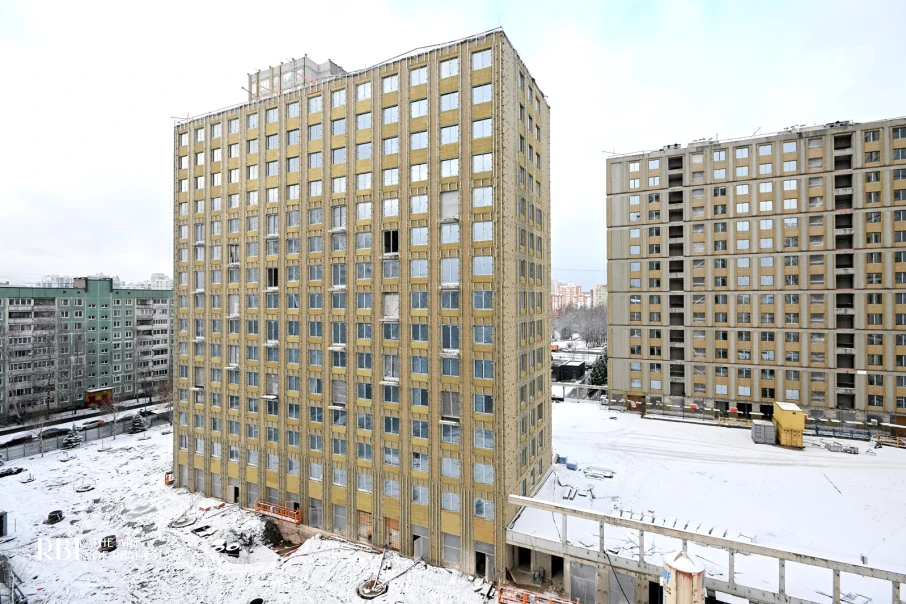

    Корпус 5 на двадцатом этаже, корпус 6 возводит последний, шестнадцатый, корпус 7 последний, пятнадцатый. Корпус 8 начал стены первого этажа, детский сад подвал. В первой очереди утеплены лоджии, идут фасады, стяжка, штукатурка и окна.

    Жилой комплекс «Струны»: стройка, ноябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, ноябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, ноябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, ноябрь 2025, фото застройщика

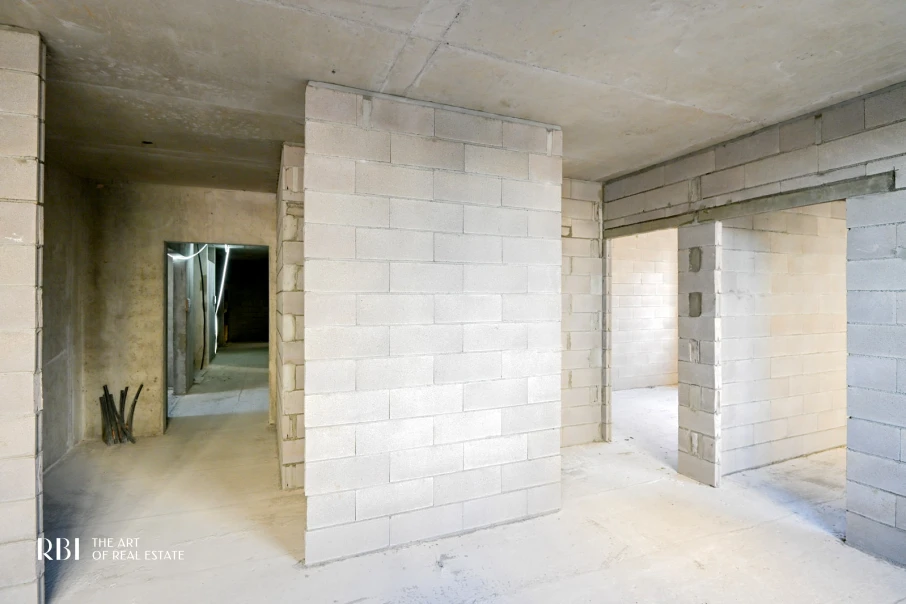

  10. Октябрь 2025

    Первая очередь готова на 70-75 %

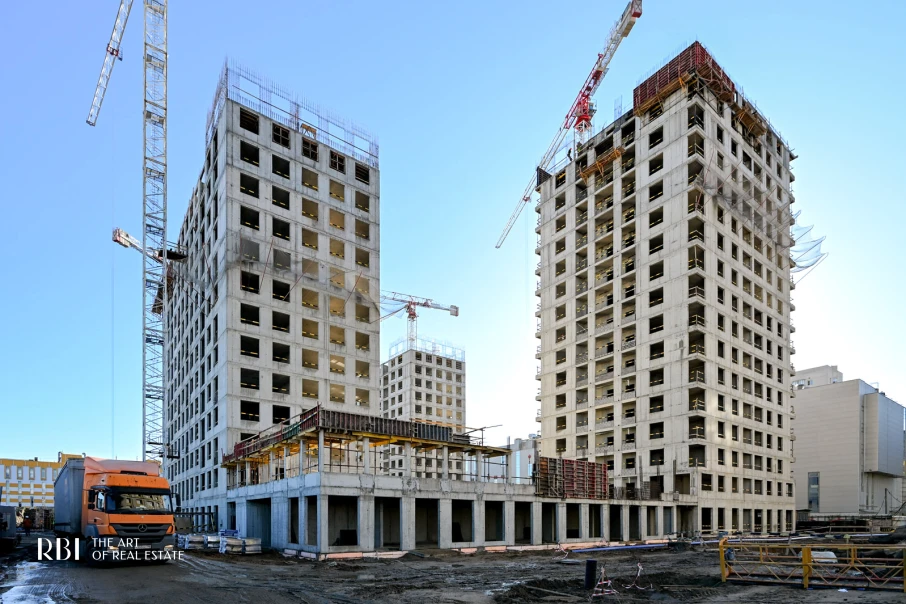

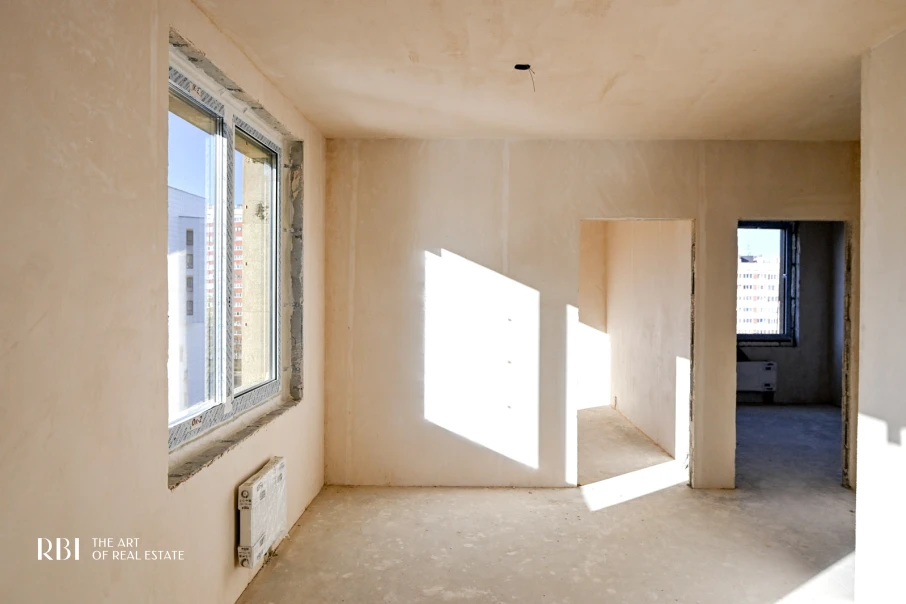

    По оценке застройщика, первая очередь готова на 70-75 %: паркинг закончен по монолиту, кладка во всех четырёх корпусах (на 95 %), фасады и отделка (на 50-65 %), окна (на 40 %). Вторая очередь (на 60-65 %: монолит корпуса 5 готов на 80 %), корпусов 6 и 7 (на 85 %, корпус 8 только начат). Все башенные краны для корпусов 5-9 установлены.

    Жилой комплекс «Струны»: стройка, октябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, октябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, октябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, октябрь 2025, фото застройщика

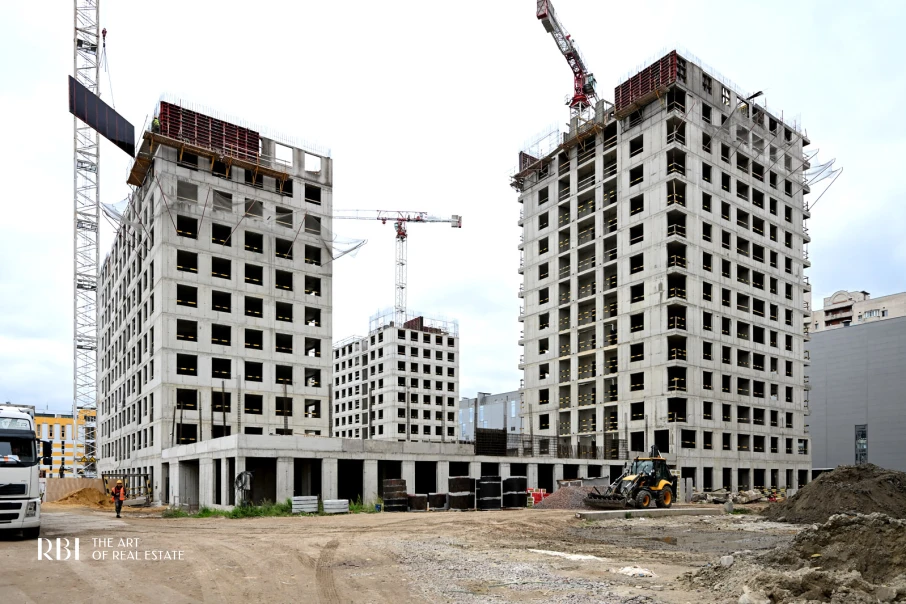

  11. Сентябрь 2025

    Корпус 5 на четырнадцатом этаже

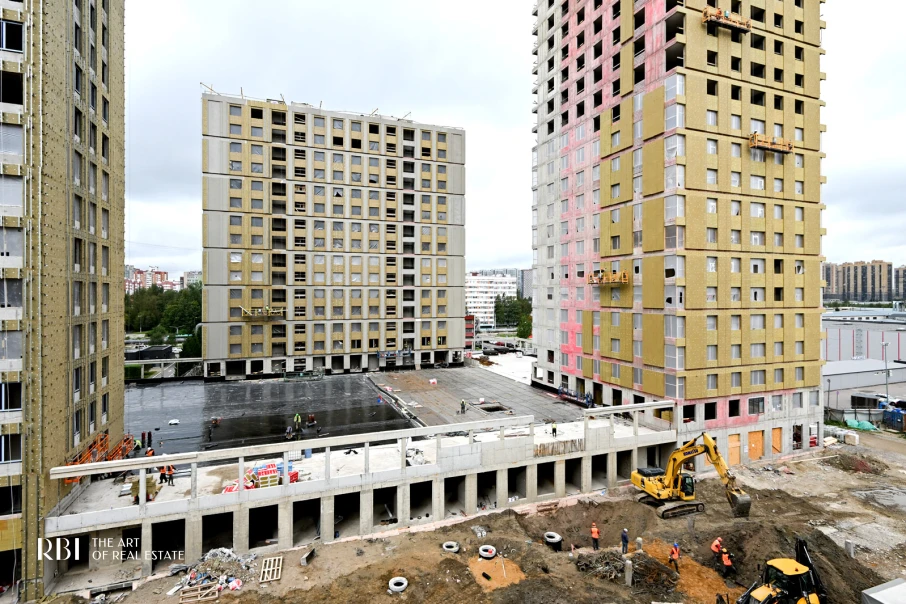

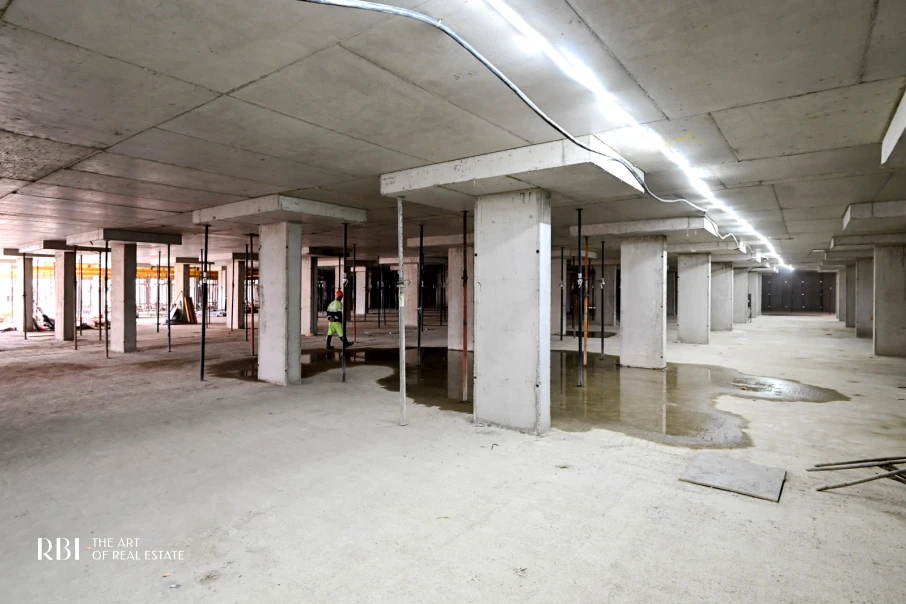

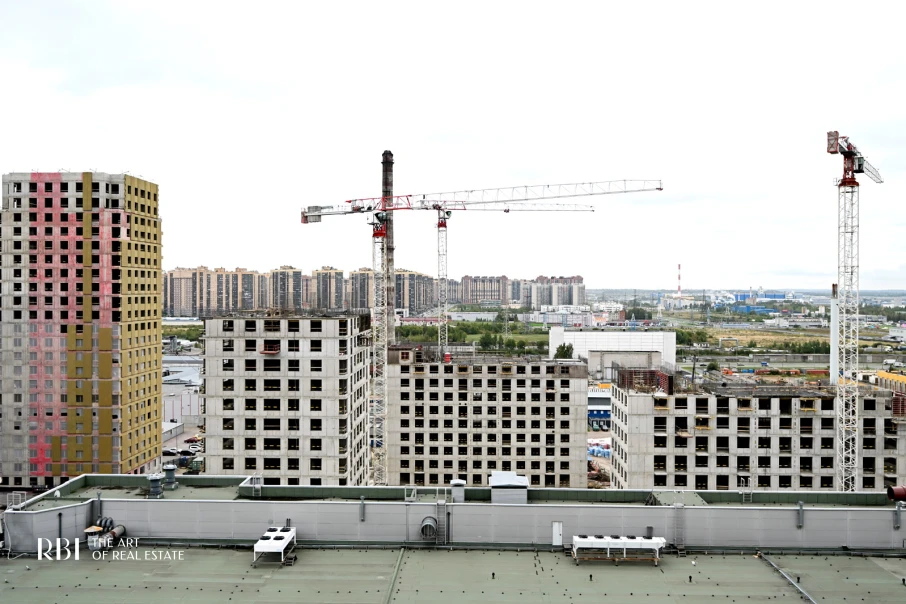

    В первой очереди заканчивают кладку, утепляют фасады, заливают стяжку и начали ставить подрозетники в квартирах. Во второй очереди корпус 5 на четырнадцатом этаже, корпуса 6 и 7 на одиннадцатом, в корпусах 5 и 7 идёт кладка стен.

    Жилой комплекс «Струны»: стройка, сентябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, сентябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, сентябрь 2025, фото застройщика Жилой комплекс «Струны»: стройка, сентябрь 2025, фото застройщика

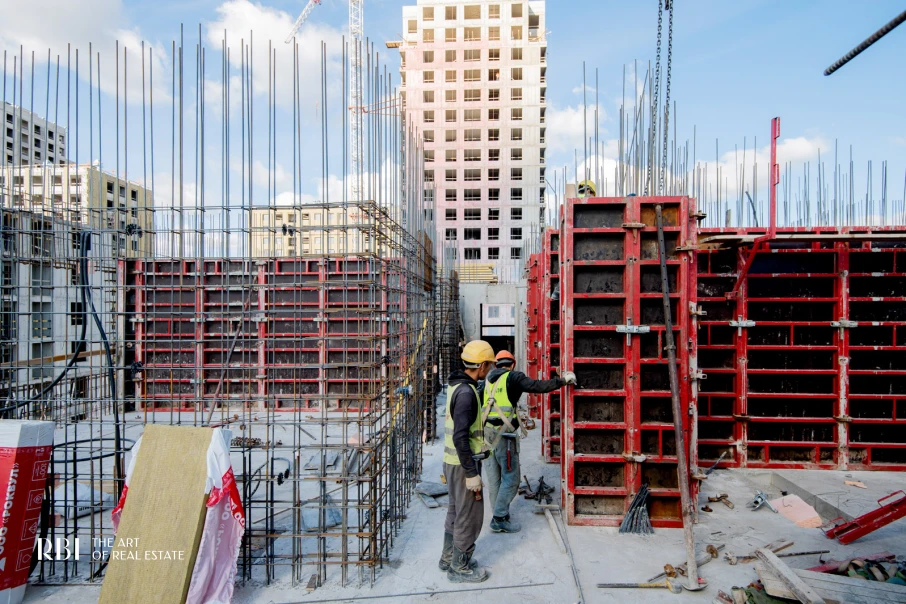

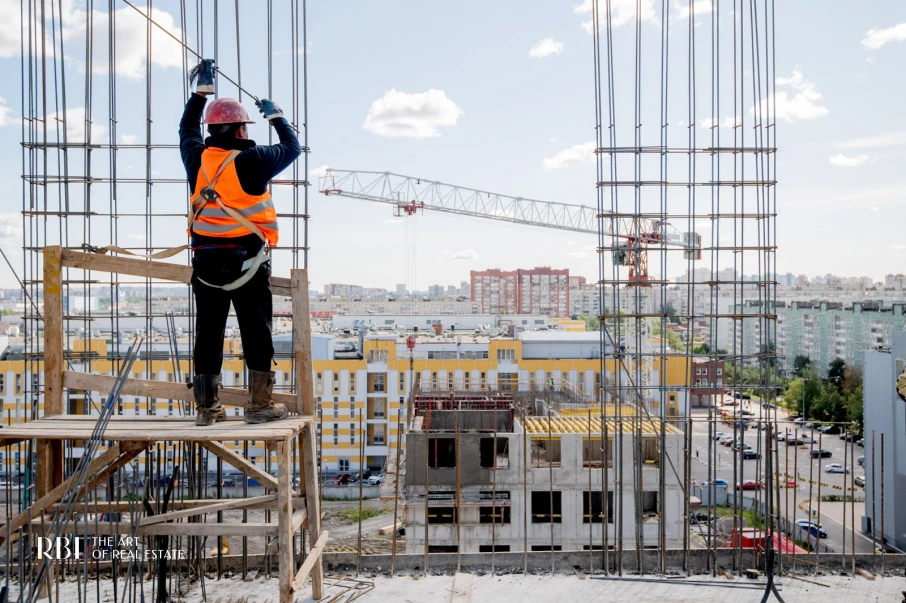

  12. Август 2025

    Монолит первой очереди закончен

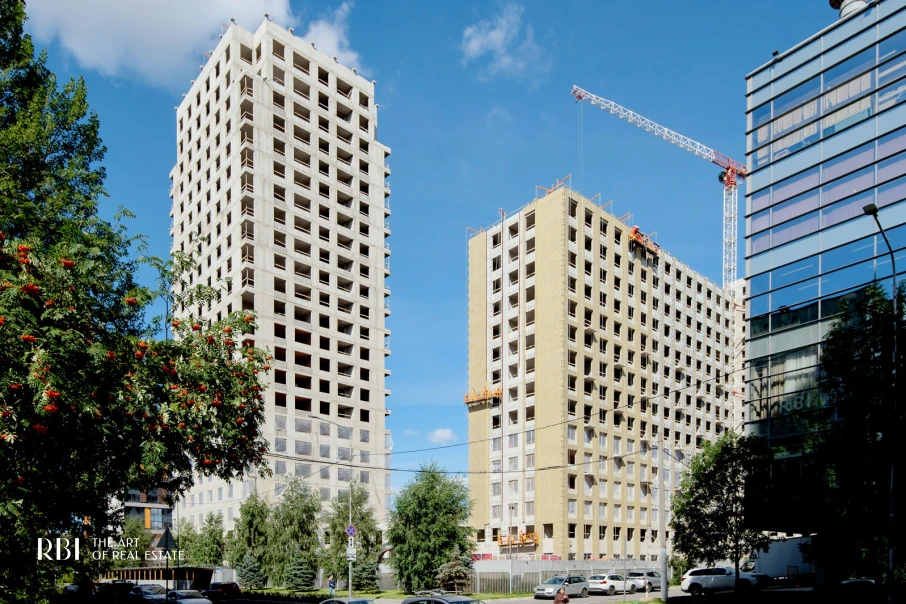

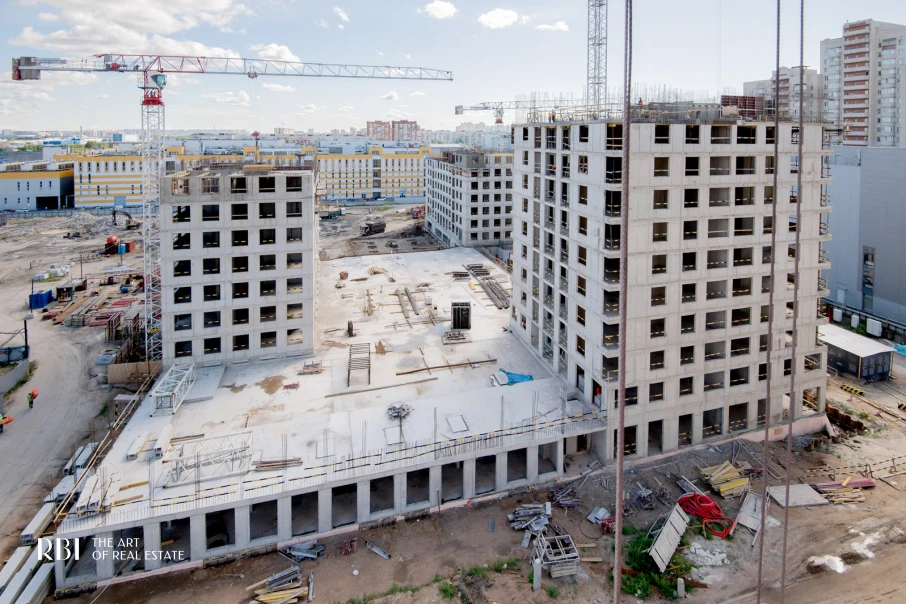

    Жилые корпуса первой очереди готовы по монолиту, идут кровля, утепление, кладка, стяжка и штукатурка, начали ставить алюминиевые окна. Во второй очереди корпус 5 на одиннадцатом этаже, корпуса 6 и 7 на восьмом. Старые строения снесены, свайное поле всей второй очереди закончено, включая место корпуса 8.

    Жилой комплекс «Струны»: стройка, август 2025, фото застройщика Жилой комплекс «Струны»: стройка, август 2025, фото застройщика Жилой комплекс «Струны»: стройка, август 2025, фото застройщика Жилой комплекс «Струны»: стройка, август 2025, фото застройщика

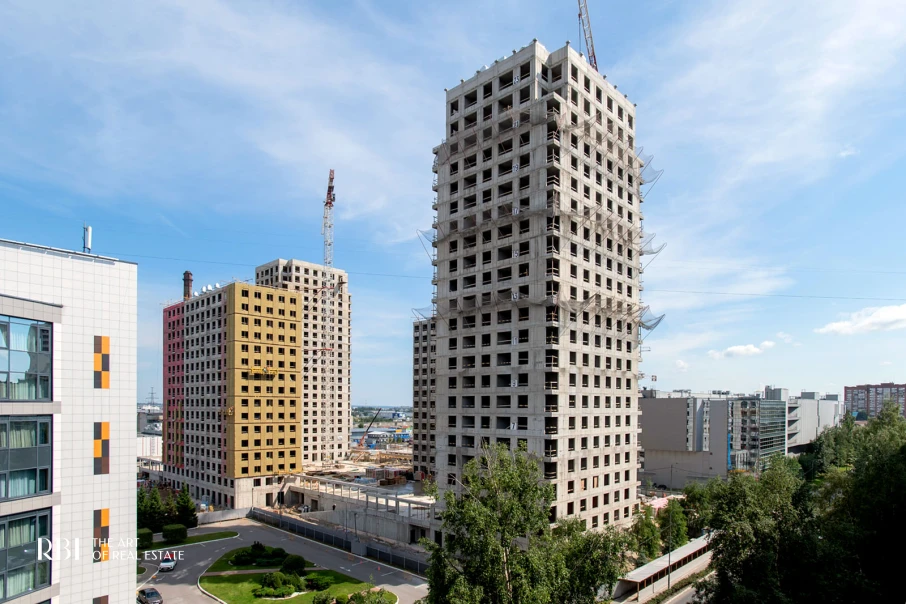

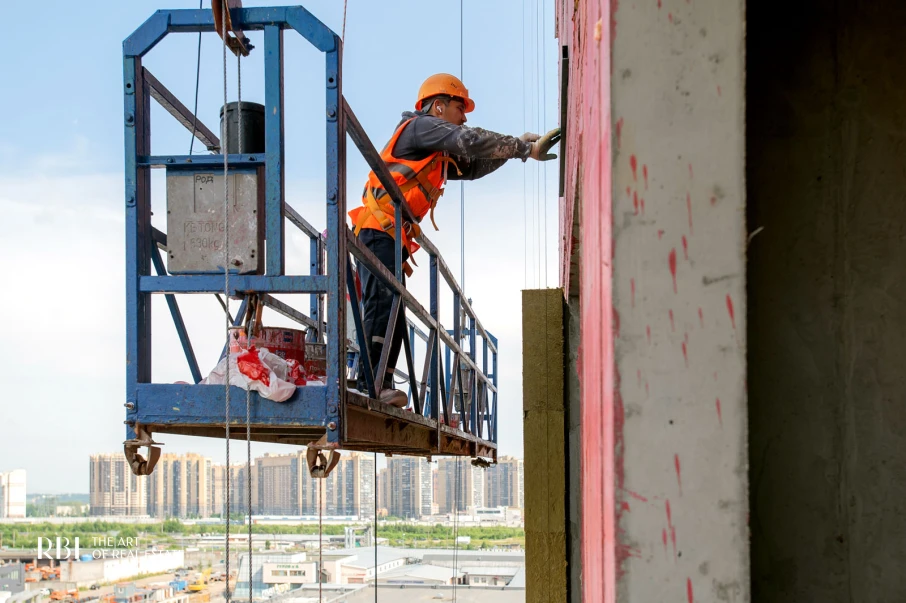

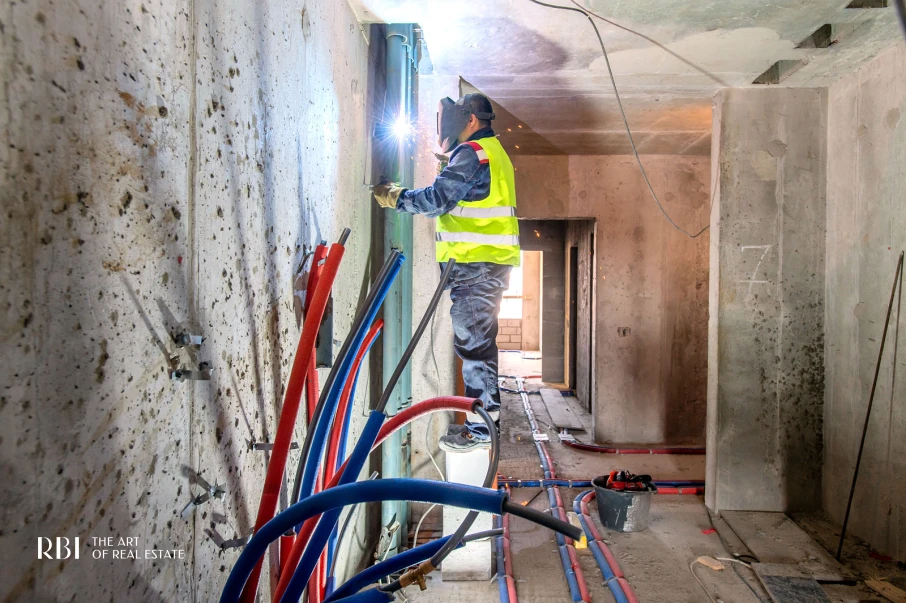

  13. Июль 2025

    Сваи пошли под корпус 8

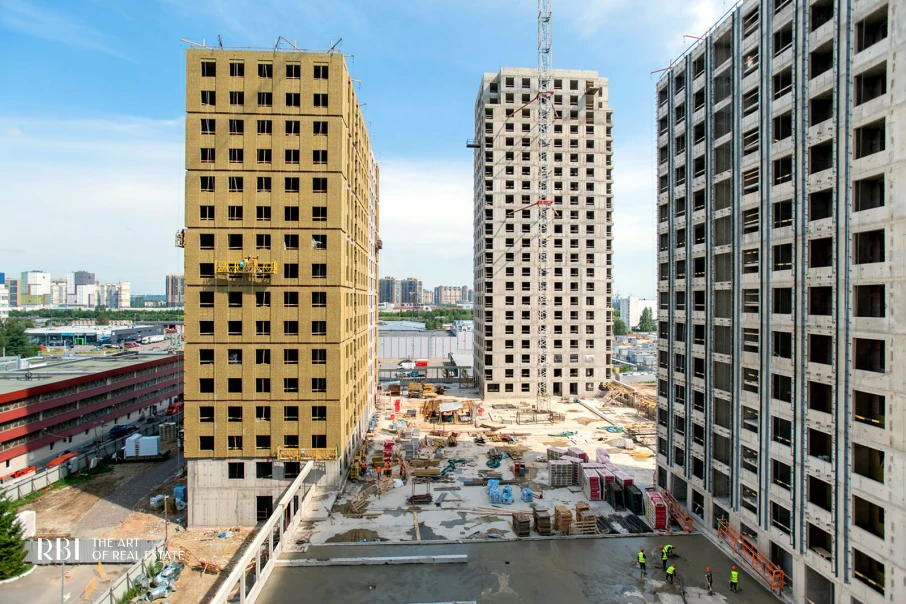

    В первой очереди разбирают башенные краны, начали кровлю паркинга, стяжку полов и штукатурку в квартирах. Во второй очереди корпус 5 на седьмом этаже, корпуса 6 и 7 на четвёртом–пятом, начато перекрытие над паркингом. На месте корпуса 8 начали сваи.

    Жилой комплекс «Струны»: стройка, июль 2025, фото застройщика Жилой комплекс «Струны»: стройка, июль 2025, фото застройщика Жилой комплекс «Струны»: стройка, июль 2025, фото застройщика Жилой комплекс «Струны»: стройка, июль 2025, фото застройщика

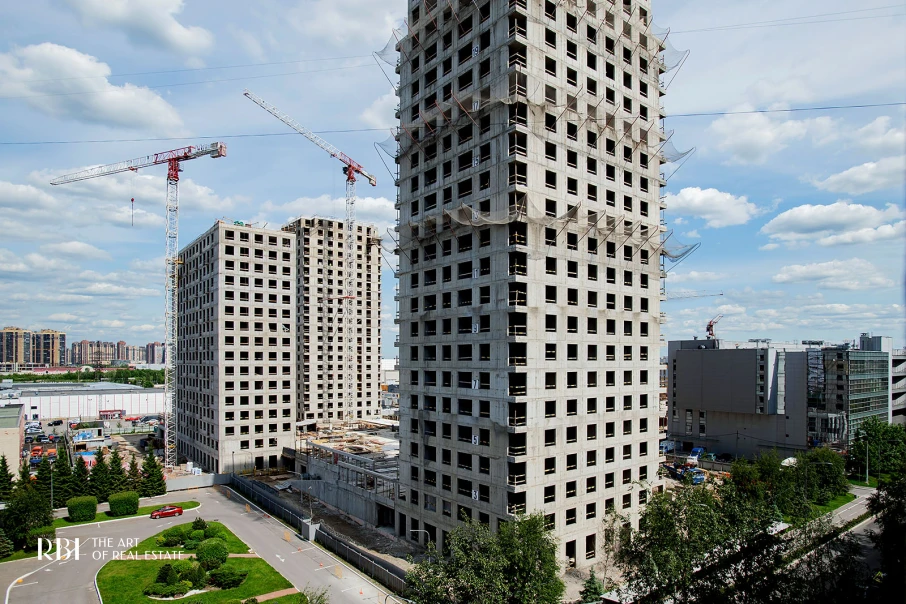

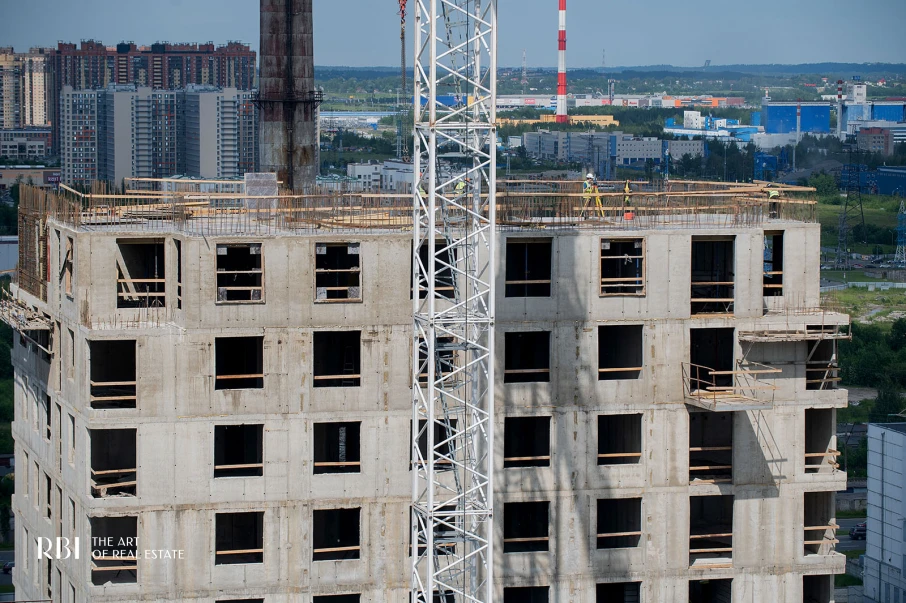

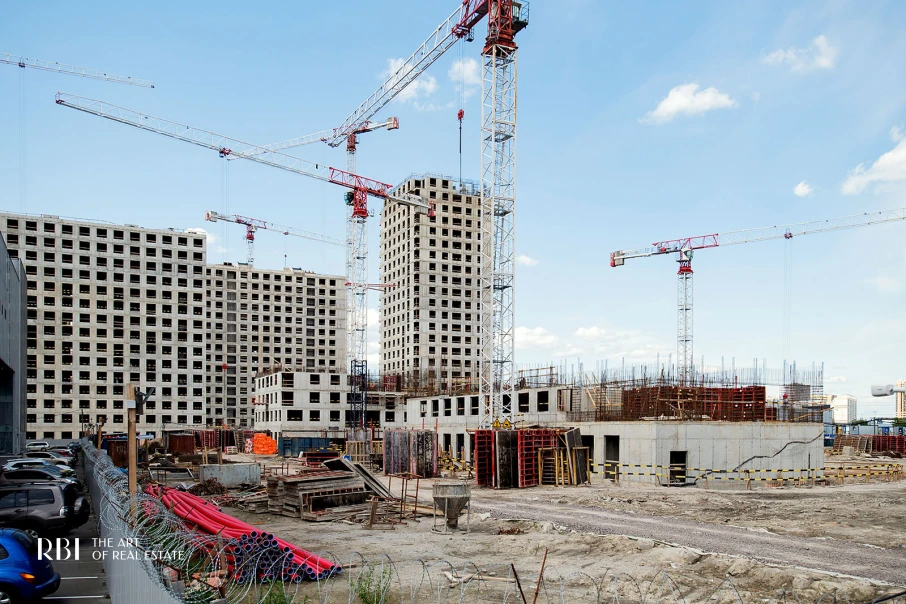

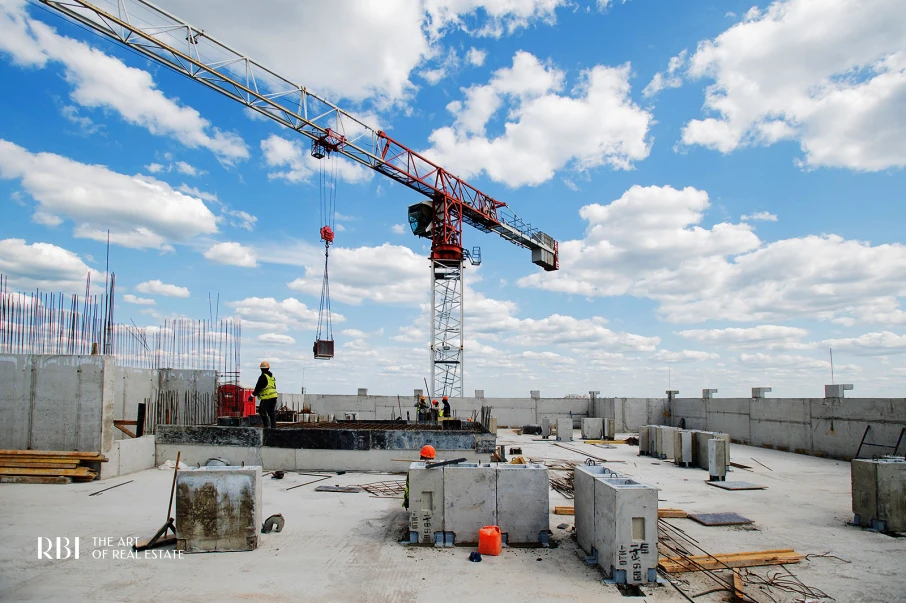

  14. Июнь 2025

    Корпус 1: все 23 этажа

    В первой очереди корпус 1 готов на все 23 этажа, корпуса 2 и 3 закончены по монолиту, корпус 4 возводит двадцать второй этаж. Идут кладка, утепление лоджий и разводка отопления по квартирам. Во второй очереди корпус 5 на четвёртом этаже, корпуса 6 и 7 на втором–третьем.

    Жилой комплекс «Струны»: стройка, июнь 2025, фото застройщика Жилой комплекс «Струны»: стройка, июнь 2025, фото застройщика Жилой комплекс «Струны»: стройка, июнь 2025, фото застройщика Жилой комплекс «Струны»: стройка, июнь 2025, фото застройщика

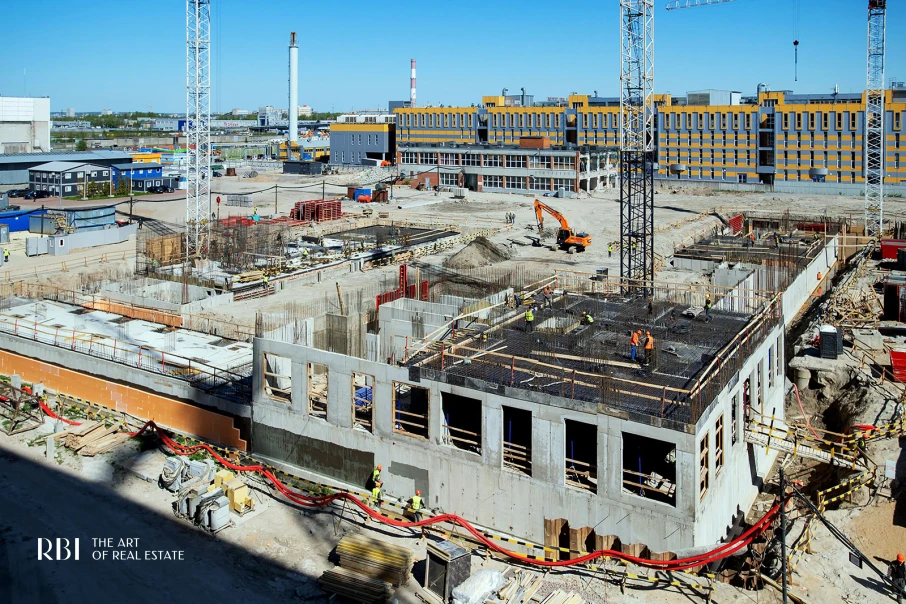

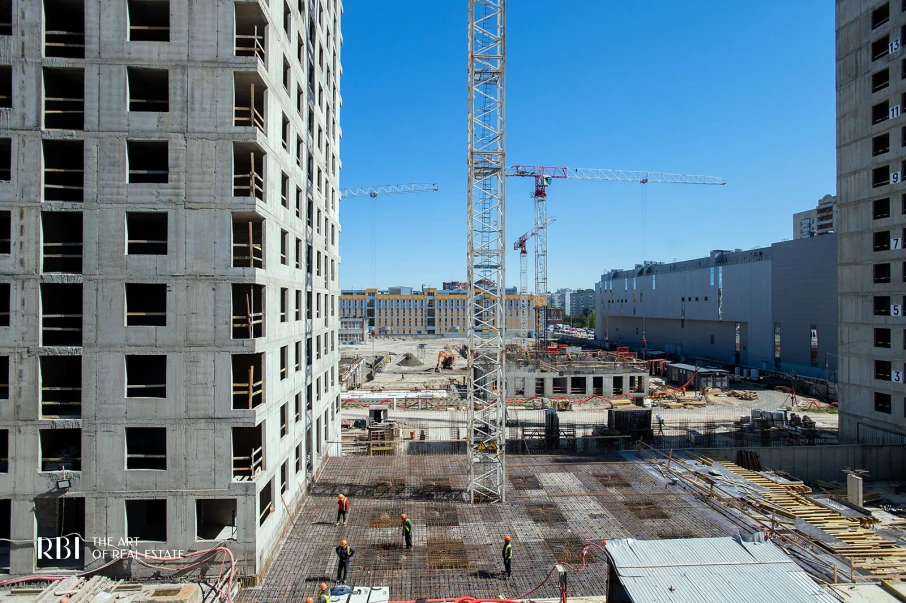

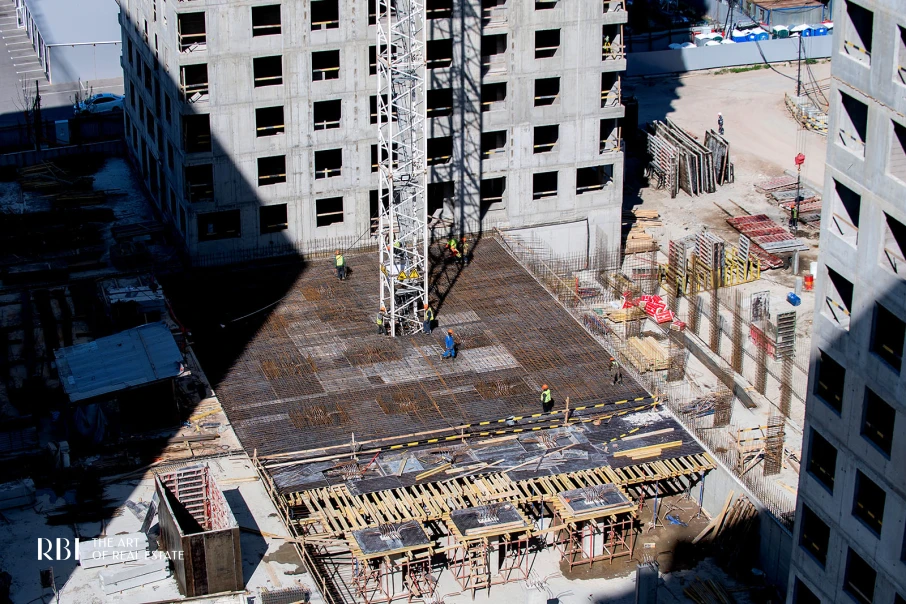

  15. Май 2025

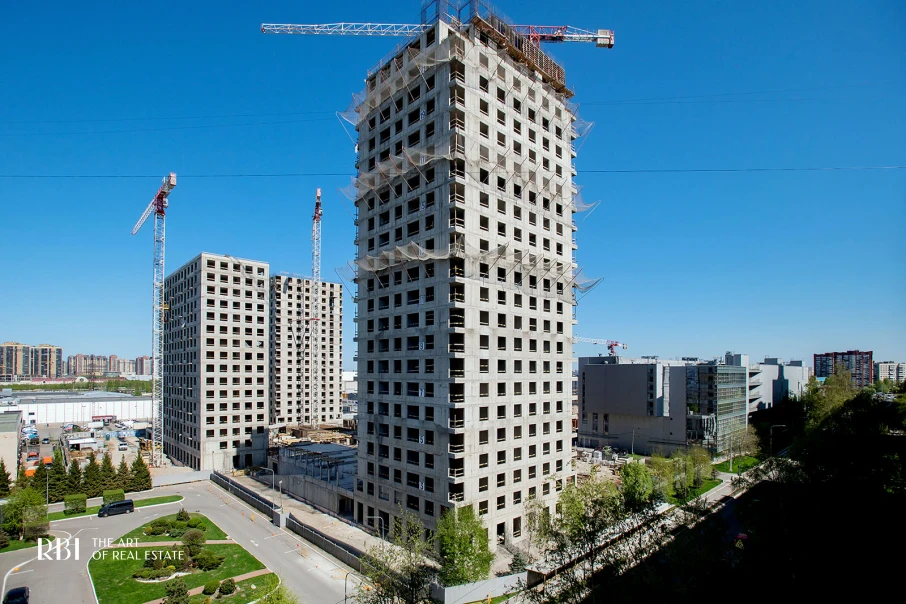

    Корпус 1 на последнем этаже

    Корпус 1 начал стены последнего, 23-го этажа, корпус 4 закрыл девятнадцать этажей, корпуса 2 и 3 закончены по монолиту и получают кровлю. Во всех корпусах первой очереди идёт кладка, начали разводку отопления по квартирам. Во второй очереди корпуса 5, 6 и 7 вышли на первый этаж.

    Жилой комплекс «Струны»: стройка, май 2025, фото застройщика Жилой комплекс «Струны»: стройка, май 2025, фото застройщика Жилой комплекс «Струны»: стройка, май 2025, фото застройщика Жилой комплекс «Струны»: стройка, май 2025, фото застройщика

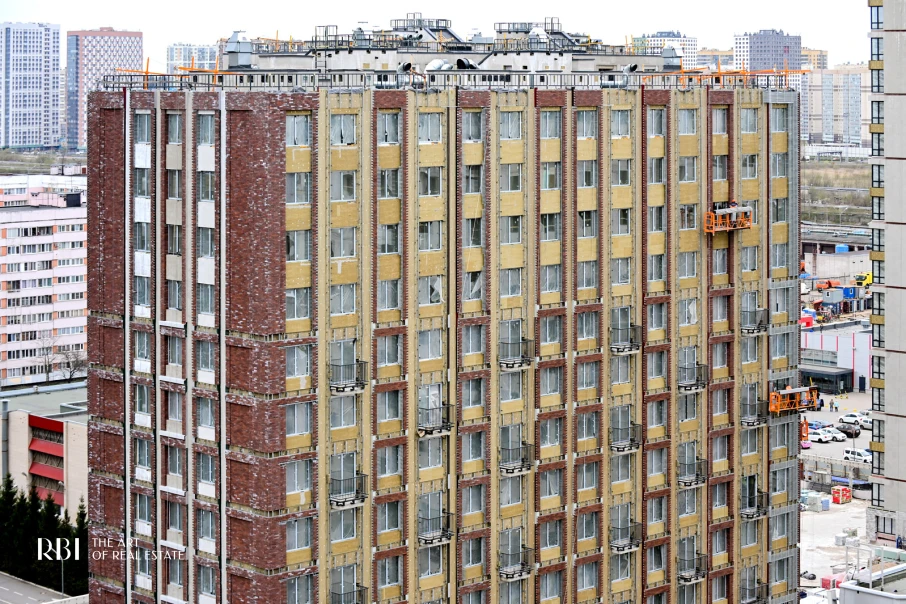

  16. Апрель 2025

    Корпус 2 достроен по монолиту

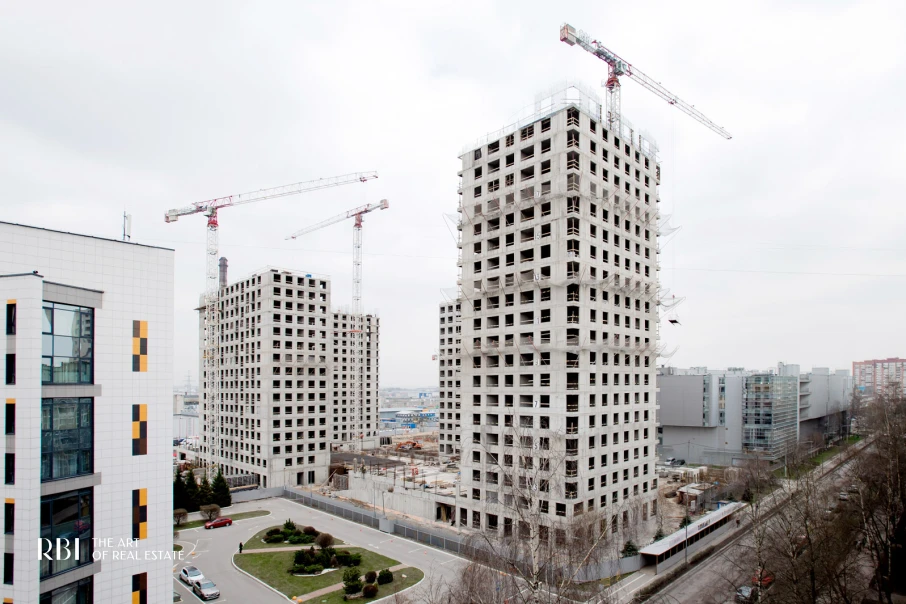

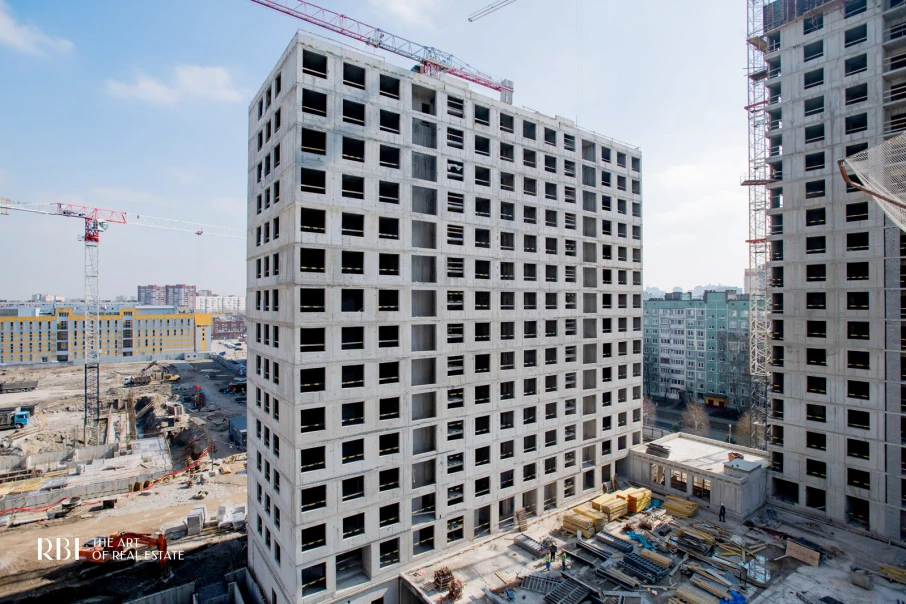

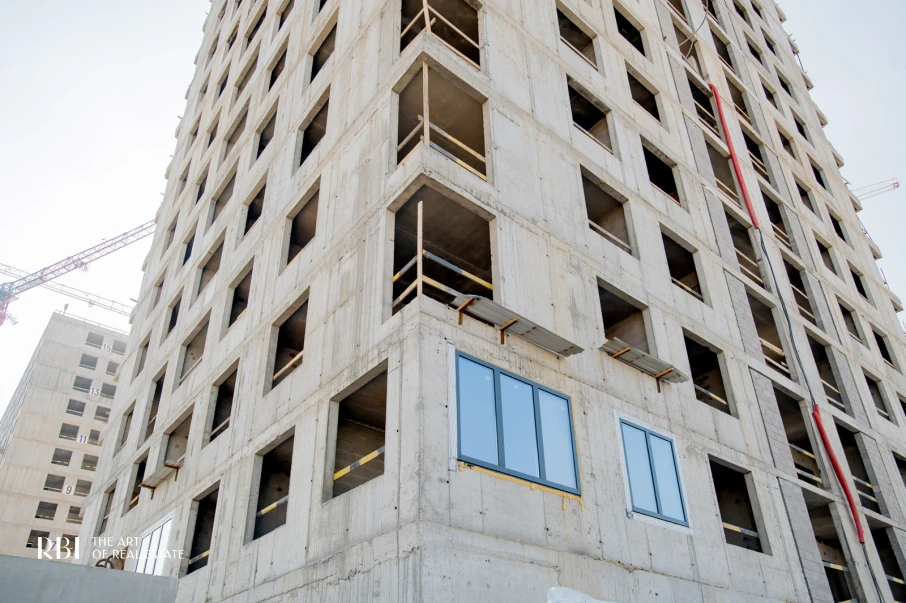

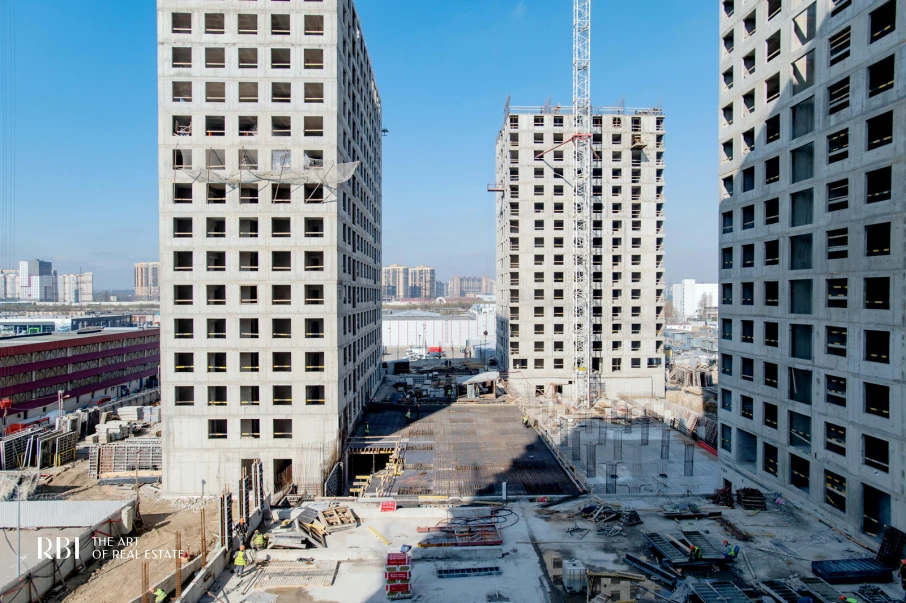

    В апреле корпус 2 закончил последний, пятнадцатый этаж и начал кровлю. Корпус 3 возводит последний, шестнадцатый, корпус 1 двадцать первый, корпус 4 семнадцатый. Во второй очереди поставили два башенных крана, у корпусов 5 и 6 начали подземный этаж.

    Жилой комплекс «Струны»: стройка, апрель 2025, фото застройщика Жилой комплекс «Струны»: стройка, апрель 2025, фото застройщика Жилой комплекс «Струны»: стройка, апрель 2025, фото застройщика Жилой комплекс «Струны»: стройка, апрель 2025, фото застройщика
  17. Март 2025

    Корпус 1 на девятнадцатом этаже

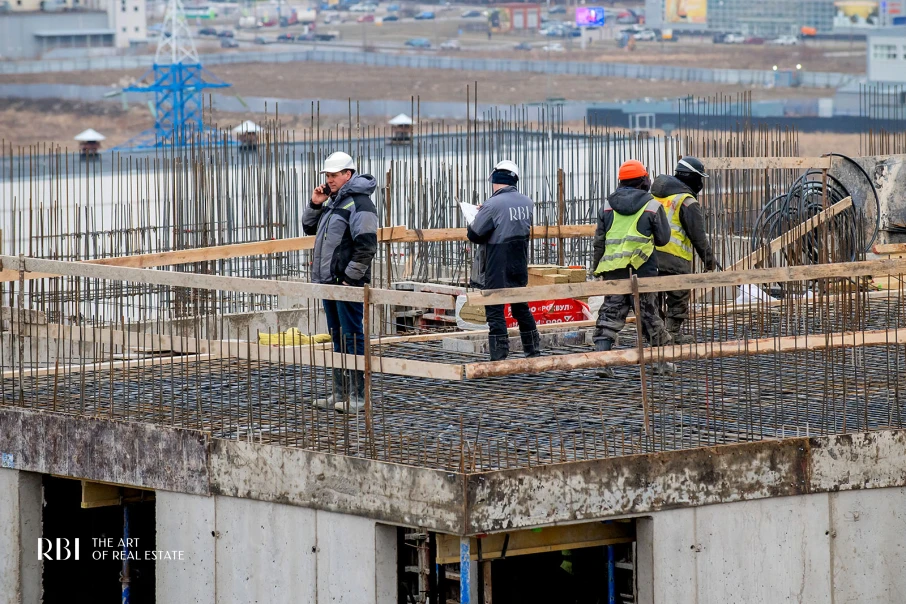

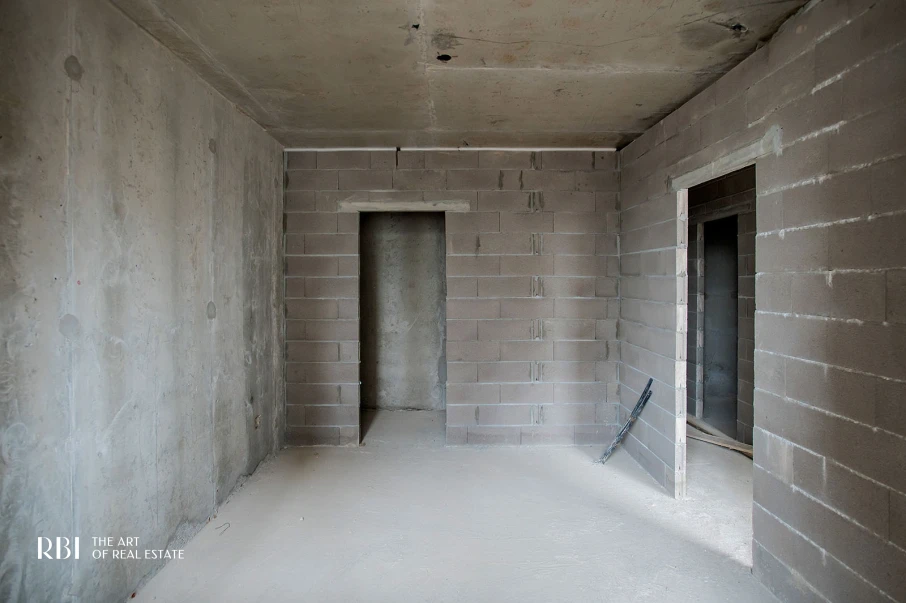

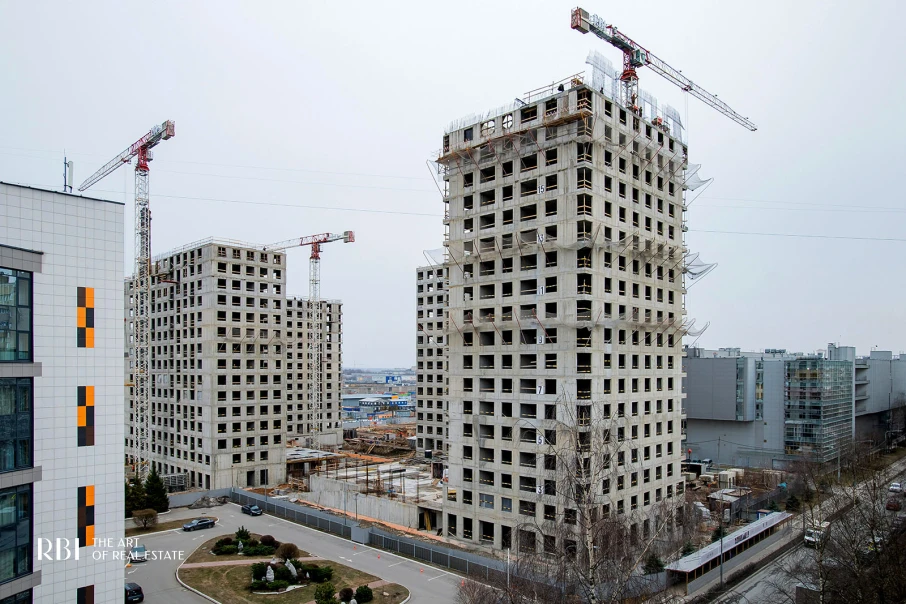

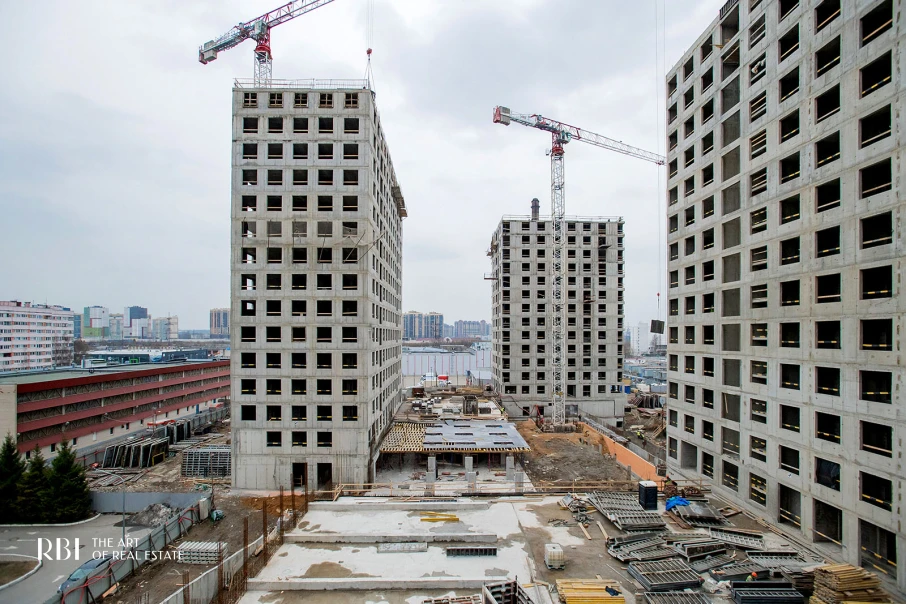

    Корпус 1 начал девятнадцатый этаж, корпус 2 заканчивает последний, пятнадцатый, корпус 3 на пятнадцатом, корпус 4 на четырнадцатом. Идут кладка, вентиляция и стилобат паркинга. На участке второй очереди погружают сваи.

    Жилой комплекс «Струны»: стройка, март 2025, фото застройщика Жилой комплекс «Струны»: стройка, март 2025, фото застройщика Жилой комплекс «Струны»: стройка, март 2025, фото застройщика Жилой комплекс «Струны»: стройка, март 2025, фото застройщика

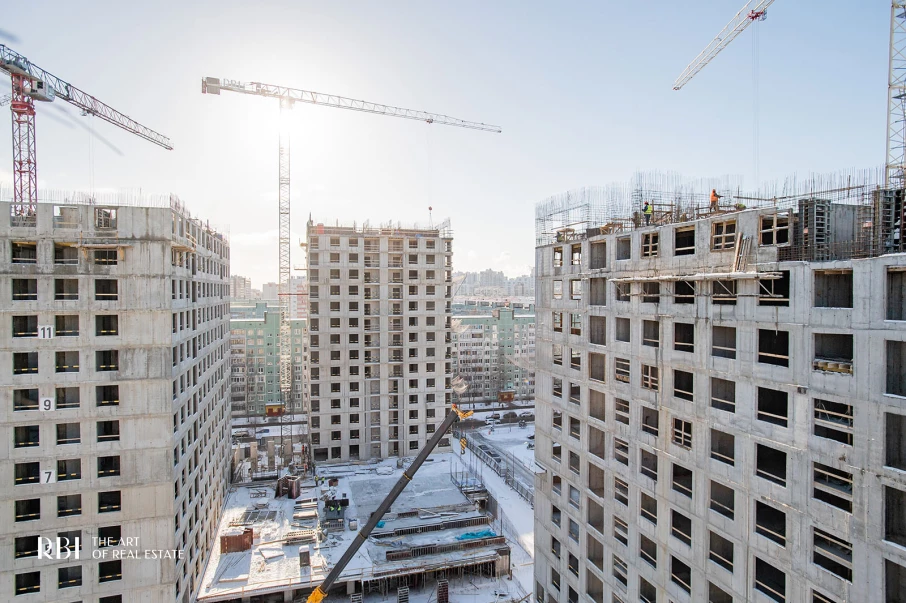

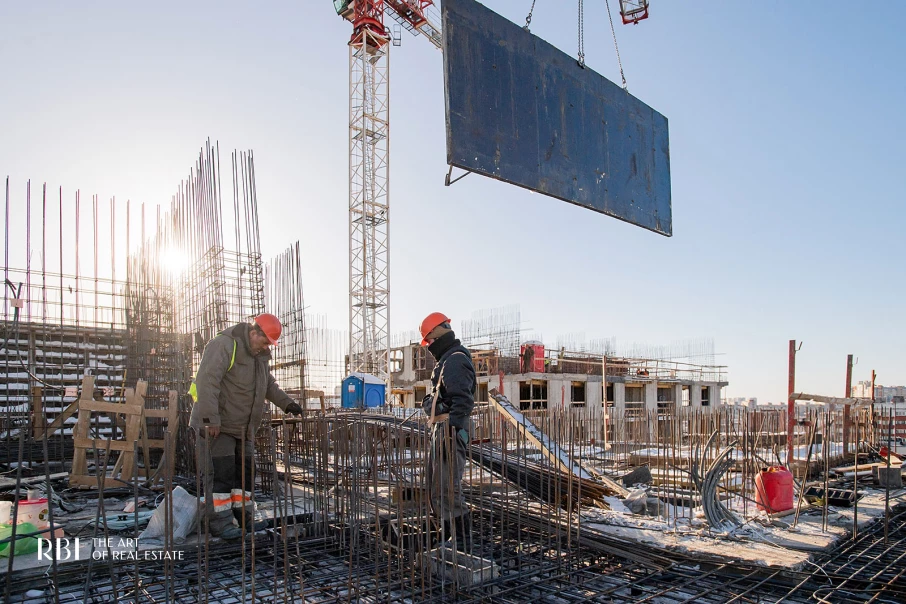

  18. Февраль 2025

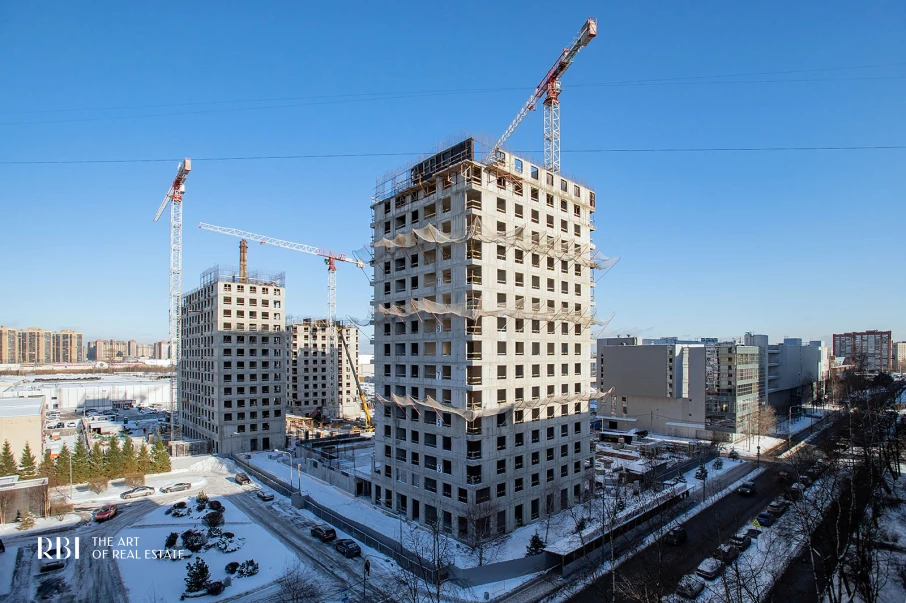

    Корпус 1 на шестнадцатом этаже

    Корпус 1 возводит шестнадцатый этаж, корпус 2 четырнадцатый и пятнадцатый, корпус 3 тринадцатый и четырнадцатый, корпус 4 двенадцатый. На нижних этажах идёт кладка, строится стилобат паркинга. На участке второй очереди погружают сваи.

    Жилой комплекс «Струны»: стройка, февраль 2025, фото застройщика Жилой комплекс «Струны»: стройка, февраль 2025, фото застройщика Жилой комплекс «Струны»: стройка, февраль 2025, фото застройщика Жилой комплекс «Струны»: стройка, февраль 2025, фото застройщика

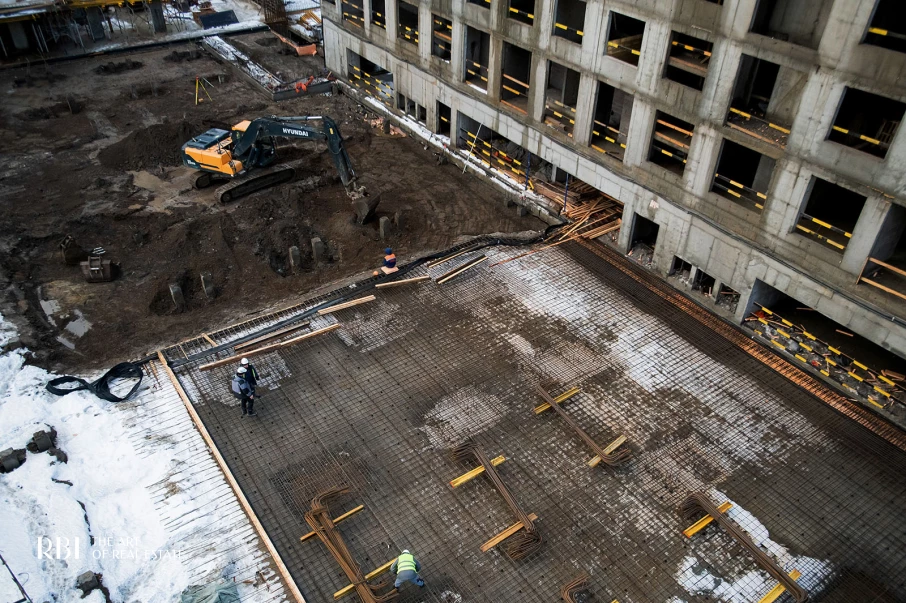

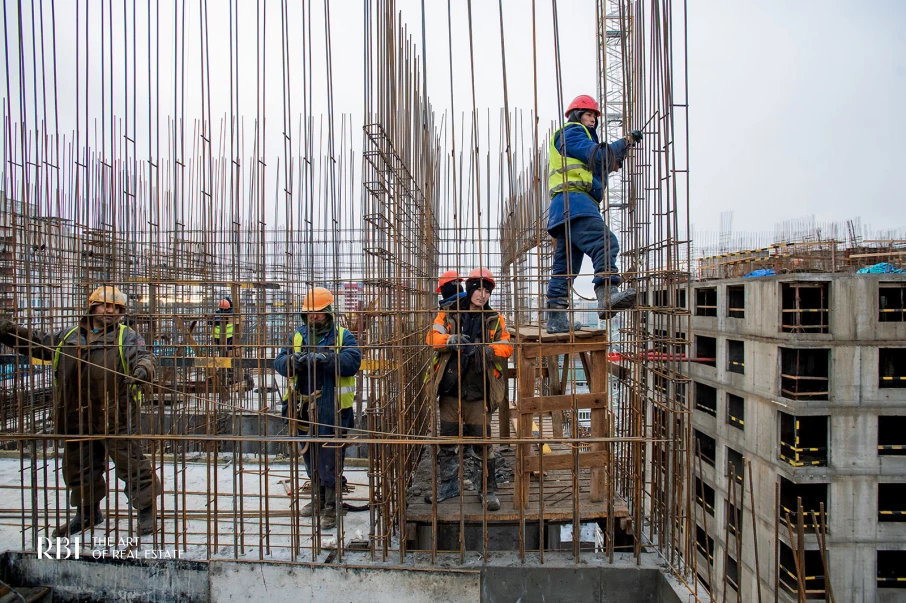

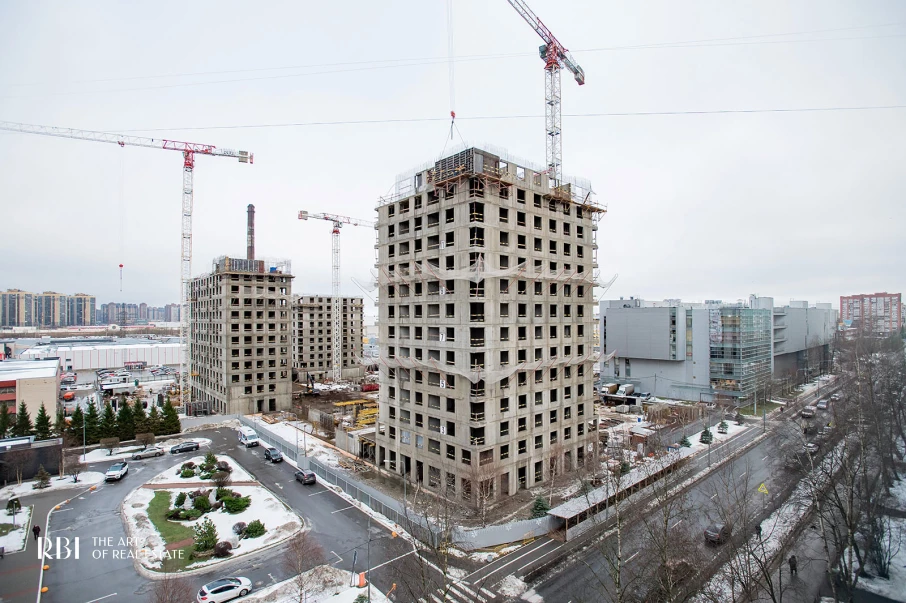

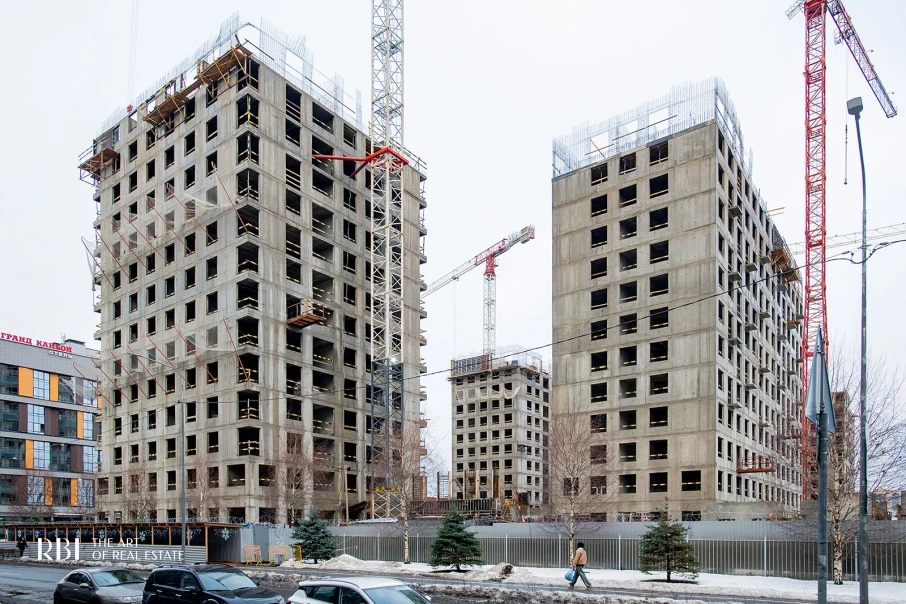

  19. Январь 2025

    Корпус 1 на четырнадцатом этаже

    Корпус 1 возводит четырнадцатый этаж, корпус 2 тринадцатый, корпус 3 двенадцатый, корпус 4 десятый. Начали прокладывать стояки вентиляции в корпусах 1 и 4. На участке второй очереди погружают сваи и готовят площадку.

    Жилой комплекс «Струны»: стройка, январь 2025, фото застройщика Жилой комплекс «Струны»: стройка, январь 2025, фото застройщика Жилой комплекс «Струны»: стройка, январь 2025, фото застройщика Жилой комплекс «Струны»: стройка, январь 2025, фото застройщика

Фото и сведения о работах взяты из ежемесячных отчётов застройщика RBI (Эр Би Ай), пересказ наш. Сверено 27 сентября 2026 года. Срок сдачи по проекту: 1 оч.– 4 кв. 2026; 2 оч.– 4 кв. 2027.

Когда сдают ЖК «Струны»

Сроки

Строительство корпусов · В проекте есть очереди. Суммарно в нём 1137 квартир, от 110 до 167 в корпусе.
Благоустройство территории · Закрытый двор с доступом по электронному ключу, пешеходный бульвар через территорию и парк, который создаётся за счёт девелопера и будет открыт для всех.
Передача ключей · Квартиры передаются с белой отделкой; срок по конкретному корпусу называем по договору на день обращения.

Застройщик

Дом строит петербургский девелопер на участке площадью 60 000 м² в Выборгском районе. Ландшафт отсылает к карельской природе: хвойные и лиственные посадки и более 500 валунов разного размера. У центрального входа мультимедийный «Гром-камень», реагирующий на прикосновения.

К дому пристраивают муниципальный детский сад, для машин предусмотрен паркинг с лифтом и кладовые. Парк и пешеходный бульвар вдоль галереи ресторанов девелопер делает за собственный счёт.

Кто продаёт

Art Estate: агентство недвижимости. Мы продаём квартиры в этом доме по той же цене, что и застройщик: стоимость для покупателя не меняется от того, что сделку ведём мы.

Что делаем: показываем свободные квартиры и честно говорим о минусах планировок, проверяем наличие машиномест и кладовых, подбираем ипотечную программу и подаём заявки, считаем зачёт вашей квартиры, сопровождаем договор до подписания и приёмку после.

Страницы дома

Другие страницы
этого дома

Планировки и квартиры · Жилой комплекс «Струны» Планировки и квартирыВ проекте 1137 квартир площадью от 35 до 124 м². Цены на квартиры · Жилой комплекс «Струны» Цены на квартирыСтартовая цена квартиры: 13,67 млн ₽. Покупка, ипотека и рассрочка · Жилой комплекс «Струны» Покупка, ипотека и рассрочкаКвартиру можно оплатить полностью, взять в ипотеку или зачесть в оплату имеющееся жильё. Район и что рядом · Жилой комплекс «Струны» Район и что рядомДо станции «Проспект Просвещения» примерно 10 минут пешком. Однокомнатные квартиры · Жилой комплекс «Струны» Однокомнатные квартирыВ жилом комплексе «Струны» 46 квартир этого формата: площади от 34,5 до 36,6 м². Двухкомнатные квартиры · Жилой комплекс «Струны» Двухкомнатные квартирыВ жилом комплексе «Струны» 57 квартир этого формата: площади от 51,5 до 86,2 м². Трёхкомнатные квартиры · Жилой комплекс «Струны» Трёхкомнатные квартирыВ жилом комплексе «Струны» 42 квартиры этого формата: площади от 83,8 до 102,1 м². Застройщик и документы · Жилой комплекс «Струны» Застройщик и документыЖилой комплекс «Струны» строит RBI (Эр Би Ай). Отзывы · Жилой комплекс «Струны» ОтзывыВ жилом комплексе «Струны» ещё никто не живёт: дом строится, отзывов жильцов у него пока нет. О доме · Жилой комплекс «Струны» О домеГлавная страница: Жилой комплекс «Струны» целиком: коротко о доме и ответы на частые вопросы.

Пришлём список квартир
с ценами и планировками

В ответ отправим подборку свободных квартир под ваш бюджет и площадь, с планировками, ценами и видовыми характеристиками. Приложим проектные документы и расскажем про условия рассрочки и ипотечных программ.

Получить подборку

Нажимая кнопку, вы соглашаетесь на обработку имени и телефона, чтобы получить ответ по этому объекту, и принимаете политику обработки персональных данных.

Ответим один раз. Ответит живой человек, ежедневно с 9:00 до 21:00. Согласие вы даёте галочкой выше. Без неё заявку отправить нельзя.

Или напишите сами. Ответим в мессенджере
Написать нам
Смотреть цены
